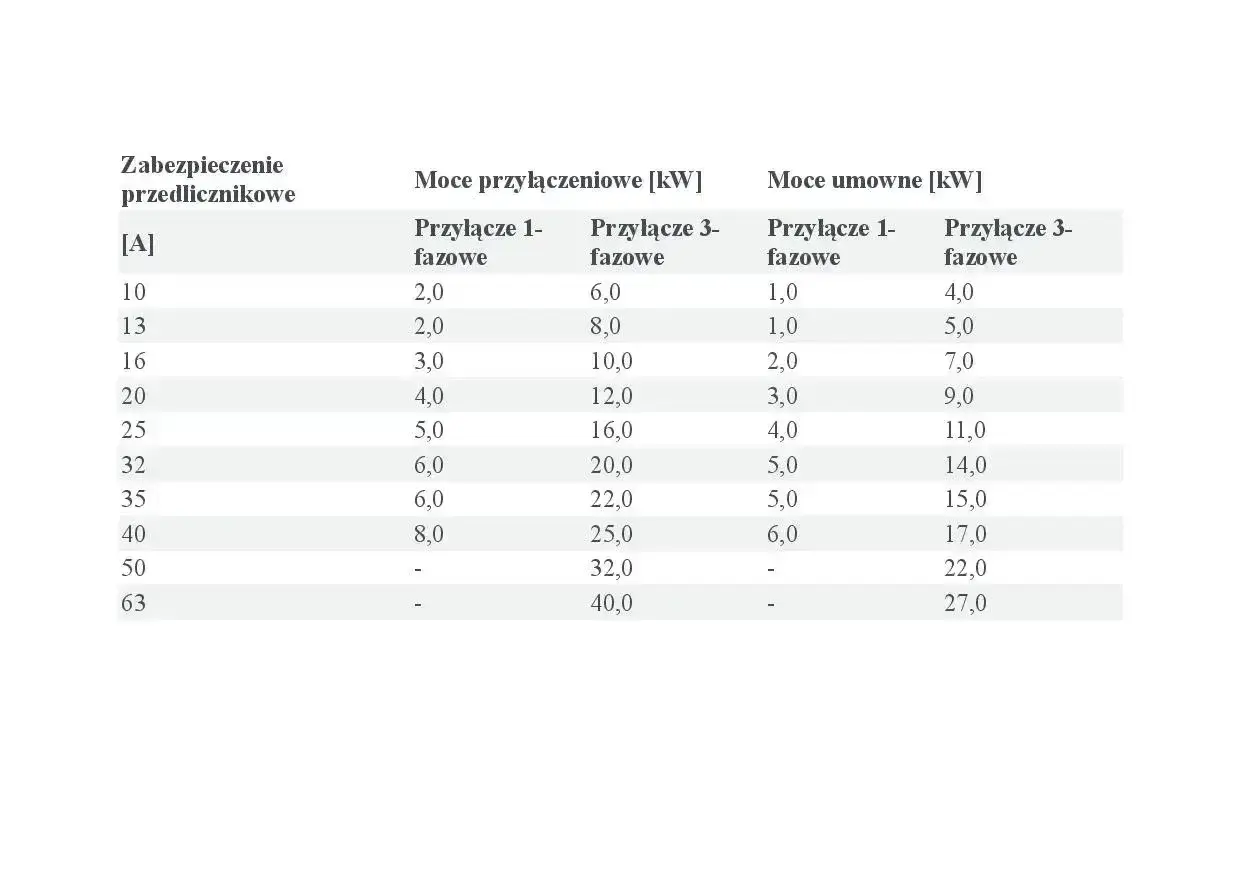

W praktyce ten parametr decyduje o tym, ile urządzeń możesz uruchamiać naraz bez ryzyka przeciążenia instalacji, zbędnych kosztów albo późniejszej przebudowy. Moc przyłączeniowa nie mówi, ile prądu zużywasz w miesiącu, tylko jaki poziom poboru lub oddawania energii sieć ma bezpiecznie obsłużyć w danym punkcie. Poniżej rozbijam temat na definicję, różnice względem innych pojęć, sposób doboru i realne koszty, żeby decyzja nie była zgadywaniem.
Najważniejsze rzeczy do sprawdzenia przed złożeniem wniosku
- Limit w kW wpisuje się do warunków przyłączenia i projektuje pod niego instalację.
- To nie to samo co roczne zużycie z faktury ani suma mocy wszystkich urządzeń.
- Indukcja, pompa ciepła i wallbox szybko podnoszą wymagania, więc zapas trzeba liczyć od początku.
- Im więcej przebudowy po stronie kabla, rozdzielnicy i zabezpieczeń, tym wyższy koszt całej operacji.
- Przy większych projektach warto od razu poprosić elektryka o ocenę jednoczesności odbiorników.
Czym ten parametr naprawdę jest i do czego służy
To wartość projektowa, nie rachunek za zużycie. Operator patrzy na nią jak na granicę, od której zależy przekrój przewodów, dobór zabezpieczeń i to, czy jedna instalacja poradzi sobie z kilkoma dużymi odbiornikami jednocześnie. Jeśli dom ma pracować bez nerwowego wybijania bezpieczników, ten parametr musi być zgrany z realnym obciążeniem, a nie z optymistycznym założeniem, że wszystko będzie włączane osobno.
W praktyce chodzi o bezpieczeństwo i przewidywalność. Sieć ma obsłużyć zarówno zwykły pobór energii, jak i krótkie piki związane z rozruchem urządzeń. Dlatego ten limit ma znaczenie już na etapie projektu domu, a nie dopiero wtedy, gdy pojawia się problem z kuchnią indukcyjną, pompą ciepła albo ładowaniem auta. Z tego powodu najlepiej rozumieć go jako techniczny budżet mocy dla całego punktu poboru.
Jeżeli w obiekcie planujesz także instalację PV, magazyn energii albo ładowarkę samochodową, sprawa robi się jeszcze ważniejsza. Wtedy trzeba myśleć nie tylko o tym, ile energii dom pobiera, ale też o tym, ile może oddawać do sieci i czy układ przyłączeniowy ma na to rezerwę. To dobry moment, żeby odróżnić ten parametr od innych pojęć, bo właśnie tutaj najczęściej zaczynają się błędne decyzje.
Czym różni się od mocy umownej i mocy zainstalowanej
Największe pomyłki biorą się z mieszania kilku pojęć, które brzmią podobnie, ale dotyczą czego innego. Ja rozbijam je zawsze na trzy poziomy: to, co masz fizycznie w domu, to, co wpisano do umowy, i to, co sieć jest w stanie bezpiecznie przyjąć albo oddać. Bez tego łatwo zamówić zły wariant albo zapłacić za nadmiar, którego nigdy nie wykorzystasz.
| Pojęcie | Co oznacza | Po co je rozróżniać |
|---|---|---|
| Parametr przyłącza | Maksymalna wartość poboru lub oddawania zapisana w warunkach i umowie przyłączeniowej. | Od tego projektuje się przyłącze, zabezpieczenia i układ zasilania. |
| Moc umowna | Limit zapisany w umowie dystrybucji lub sprzedaży dla punktu poboru. | Wpływa na rozliczenia i na to, jak instalacja działa w praktyce. |
| Moc zainstalowana | Suma mocy znamionowych urządzeń i źródeł w obiekcie. | Pomaga ocenić, czy plan jest realistyczny, ale nie mówi jeszcze nic o jednoczesności pracy. |
| Obciążenie chwilowe | Rzeczywisty pobór w danym momencie. | To ono powoduje przeciążenia, gdy kilka dużych odbiorników pracuje naraz. |
Jeśli zainstalowana moc jest dużo wyższa niż limit wpisany do dokumentów, problem wyjdzie nie przy zakupie sprzętu, tylko przy jego jednoczesnym uruchamianiu. I odwrotnie: zbyt wysoki limit może być po prostu niepotrzebnym kosztem, zwłaszcza gdy dom działa etapami, a nie wszystko pracuje równocześnie. Kiedy te pojęcia są już rozdzielone, można sensownie przejść do doboru właściwej wartości do domu albo mieszkania.
Jak dobrać moc przyłączeniową do realnych potrzeb domu
Do doboru podchodzę zawsze od dwóch list: urządzeń, które będą pracować na co dzień, i tych, które pojawią się dopiero za rok albo dwa. To właśnie druga lista najczęściej zmienia wynik bardziej niż sam metraż domu. Płyta indukcyjna, pompa ciepła, suszarka, klimatyzacja i wallbox potrafią błyskawicznie podnieść zapotrzebowanie, nawet jeśli na papierze dom wygląda na „zwykły”.
- Spisz odbiorniki o największym poborze mocy.
- Zaznacz te, które realnie mogą działać jednocześnie.
- Dodaj zapas 15-25% na rozruch i przyszłą rozbudowę.
- Sprawdź, czy instalacja jest trójfazowa i czy rozdzielnica ma miejsce na nowe obwody.
- Skonsultuj wynik z projektantem albo elektrykiem z uprawnieniami.
Nie sumowałbym na ślepo mocy wszystkich sprzętów z tabliczek znamionowych. To typowy błąd: papierowy wynik robi się zbyt wysoki, a później płaci się za coś, czego dom nigdy nie wykorzysta jednocześnie. Z drugiej strony zbyt ostrożne cięcie rezerwy kończy się dokładaniem instalacji po fakcie, a to zwykle wychodzi najdrożej.
| Scenariusz | Orientacyjny poziom | Co trzeba uwzględnić |
|---|---|---|
| Mieszkanie z podstawowym AGD | około 10-12 kW | Jeśli nie ma ogrzewania elektrycznego i dużych odbiorników, zwykle wystarcza umiarkowany zapas. |
| Dom z indukcją i zwykłym ogrzewaniem | około 12-16 kW | Sama płyta indukcyjna potrafi mieć około 6-7 kW, więc warto pilnować jednoczesności z innymi urządzeniami. |
| Dom z pompą ciepła | około 15-20 kW | Trzeba doliczyć nie tylko pracę sprężarki, ale też ewentualną grzałkę i pobór pozostałych urządzeń w domu. |
| Dom z pompą ciepła i wallboxem 11 kW | około 18-25 kW | Ładowanie auta i ogrzewanie mogą działać równocześnie, więc zapas robi się ważniejszy niż w klasycznym domu. |
| Dom z fotowoltaiką i magazynem energii | zależnie od układu | Liczy się nie tylko pobór, ale też oddawanie energii do sieci i możliwości falownika. |
To widełki orientacyjne, nie normy. Jeżeli masz grzałkę w zasobniku, klimatyzację albo planujesz drugie auto elektryczne, warto myśleć o wyższej rezerwie już na etapie projektu. Właśnie dlatego dobrze policzony parametr przyłącza oszczędza później więcej pieniędzy, niż kosztuje samą kalkulację.
Jak wygląda wniosek i kiedy trzeba czekać na warunki
W praktyce składasz wniosek do operatora systemu dystrybucyjnego. Przy prostych przypadkach wystarczy opis obiektu i planowanej instalacji, ale przy większych mocach operator prosi też o dane techniczne: przewidywane zużycie energii, sumę mocy zainstalowanej, moc największego odbiornika i czasem współczynnik jednoczesności. Im większy obiekt, tym bardziej techniczny robi się komplet dokumentów.
- Sprawdzasz, jakiej wartości naprawdę potrzebujesz.
- Składasz wniosek wraz z tytułem prawnym do nieruchomości i danymi technicznymi.
- Operator ocenia, czy sieć ma zapas.
- Dostajesz warunki przyłączenia albo informację, jakie prace trzeba wykonać po drodze.
- Po podpisaniu umowy realizujesz instalację i zgłaszasz gotowość do podłączenia.
Jeśli sieć w danym punkcie nie ma wolnej przepustowości, termin potrafi się wydłużyć do kilku albo kilkunastu miesięcy, bo w grę wchodzi przebudowa przyłącza lub wzmocnienie fragmentu sieci. Przy projektach wytwórczych, zwłaszcza OZE, pilnowałbym też terminów po swojej stronie, bo warunki przyłączenia mogą wygasnąć po 24 miesiącach bez podpisanej umowy. W praktyce oznacza to, że papier sam w sobie niczego jeszcze nie gwarantuje.
Tu zwykle pojawia się najważniejsze pytanie: ile to wszystko kosztuje i czy zmiana jest opłacalna. O tym decyduje nie tylko sama wartość, ale też zakres prac po stronie operatora i po stronie instalacji wewnętrznej.
Ile kosztuje zwiększenie parametrów przyłącza
Najkrócej: koszt zależy od tego, czy operator tylko aktualizuje parametry, czy musi realnie ruszyć infrastrukturę. Stawki dystrybucyjne na 2026 rok są zatwierdzane przez URE, dlatego nie ma jednego cennika dla wszystkich, a dwie pozornie podobne inwestycje mogą skończyć się bardzo różnym rachunkiem.
| Co podnosi koszt | Dlaczego |
|---|---|
| Przebudowa istniejącego przyłącza | Trzeba wymienić kabel, zabezpieczenia albo skrzynkę i dostosować je do wyższego obciążenia. |
| Dłuższy odcinek od sieci do budynku | Więcej materiału i więcej robót ziemnych albo montażowych. |
| Przyłącze kablowe lub napowietrzne | Inny sposób wykonania oznacza inny zakres prac i inną stawkę w taryfie. |
| Wzmocnienie sieci po stronie operatora | Wtedy koszt wychodzi poza sam budynek i obejmuje fragment infrastruktury publicznej. |
| Zmiany po Twojej stronie | Nowa rozdzielnica, przewody, zabezpieczenia, a czasem przejście na zasilanie trójfazowe. |
W praktyce najtańszy jest wariant, w którym sieć już ma zapas, a Ty musisz tylko dopasować dokumenty. Najdroższy to scenariusz, w którym trzeba przebudować przyłącze i jednocześnie poprawić instalację wewnętrzną domu. Różnica między tymi przypadkami bywa wielokrotna, więc zanim podejmiesz decyzję, patrz nie tylko na sam limit w kW, ale też na to, co fizycznie trzeba zrobić wokół niego.
Jeżeli chodzi o domowe modernizacje, kwoty mogą się zamknąć w mniejszych sumach przy prostych zmianach formalnych, ale przy przebudowie instalacji i przyłącza szybko rosną do kilku tysięcy złotych, a przy większych rozbudowach jeszcze wyżej. Właśnie dlatego wycena bez oględzin i bez projektu ma ograniczoną wartość. Dwa podobne domy potrafią dostać zupełnie różne propozycje, bo punkt wyjścia w instalacji jest inny.
Co sprawdzić przed pompą ciepła, fotowoltaiką i wallboxem
Tu najłatwiej popełnić kosztowny błąd: kupić sprzęt, a dopiero potem odkryć, że instalacja wymaga zmian. Ja sprawdziłbym kilka rzeczy jeszcze przed podpisaniem zamówienia, bo to właśnie one najczęściej decydują o tym, czy całość zadziała bez przeróbek.
- Czy masz zasilanie trójfazowe i zapas w zabezpieczeniu przedlicznikowym.
- Czy rozdzielnica ma miejsce na nowe obwody i zabezpieczenia.
- Czy planujesz jednoczesną pracę indukcji, pompy ciepła, ładowarki i bojlera.
- Czy przy fotowoltaice przewidziano także oddawanie energii do sieci, a nie tylko jej pobór.
- Czy elektryk potwierdził przekroje przewodów, uziemienie i selektywność zabezpieczeń.
Jeśli te odpowiedzi nie są jeszcze jasne, nie zamawiałbym sprzętu na ślepo. Ten limit nie jest papierową formalnością, tylko fundamentem całej późniejszej instalacji. Dobrze dobrany daje spokój na lata, źle dobrany kończy się przeróbkami, opóźnieniem i niepotrzebnymi kosztami. W domu, który ma być elektryczny i gotowy na OZE, lepiej policzyć go raz porządnie niż wracać do tematu po montażu urządzeń.
