Procedura związana z zgłoszenie mikroinstalacji Energa bywa prostsza, niż wygląda na pierwszy rzut oka, ale tylko wtedy, gdy od początku dobrze rozdzieli się status prosumenta, wytwórcy i zakres wymaganych dokumentów. W tym tekście pokazuję, kiedy wystarczy zwykłe zgłoszenie, co dokładnie trzeba przygotować, jak wygląda wysłanie formularza do Energa-Operator i gdzie najłatwiej utknąć na błędach formalnych.
Najważniejsze rzeczy do sprawdzenia przed wysłaniem formularza
- Jeśli moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu, zwykle wystarczy tryb zgłoszenia.
- Na 2026 rok obowiązuje nowy wzorzec formularza Energa-Operator, wprowadzony od 1 stycznia 2025 r.
- Dokumenty można złożyć online, pocztą albo osobiście, ale nie ma już sensu opierać się na mailu.
- Energa-Operator ma 30 dni od otrzymania kompletnego zgłoszenia na weryfikację i przyłączenie mikroinstalacji.
- Za samo przyłączenie nie pobiera się opłaty, a licznik dwukierunkowy zapewnia operator.
- Najwięcej opóźnień powodują braki w dokumentach technicznych, stary formularz i niedopasowany falownik.
Kiedy wystarczy zgłoszenie, a kiedy trzeba złożyć wniosek
Ja zawsze zaczynam od jednego pytania: czy instalacja mieści się w trybie zgłoszenia, czy już wchodzi w tryb wniosku. W Energa-Operator ta granica jest praktyczna, nie teoretyczna. Jeżeli moc zainstalowana mikroinstalacji nie jest większa niż moc przyłączeniowa obiektu, sprawa zwykle idzie prostszą ścieżką. Gdy instalacja ma większą moc niż moc przyłączeniowa, trzeba liczyć się z inną procedurą i dodatkowymi formalnościami.
| Tryb | Kiedy go używasz | Co to oznacza w praktyce |
|---|---|---|
| Zgłoszenie | Moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu | To najczęstsza ścieżka dla domowych instalacji PV i wielu małych firm |
| Wniosek | Moc mikroinstalacji jest większa niż moc przyłączeniowa obiektu | Procedura jest cięższa i wymaga osobnego podejścia operatora |
Warto też pamiętać, że mikroinstalacja to źródło OZE o mocy do 50 kW przyłączone do sieci o napięciu niższym niż 110 kV. W praktyce oznacza to, że nie mówimy o wielkiej elektrowni, tylko o instalacji, która ma działać lokalnie i zasilać przede wszystkim Twój budynek albo Twoją działalność. Z mojego punktu widzenia to właśnie tu najczęściej pojawia się pierwsze nieporozumienie: ludzie skupiają się na panelach, a nie na tym, czy ich punkt przyłączenia faktycznie udźwignie planowaną moc.
Gdy ta granica jest jasna, sensownie jest przejść do dokumentów. To właśnie kompletność papierów najczęściej decyduje o tym, czy proces ruszy od razu, czy zacznie się od uzupełnień.
Jakie dokumenty i dane przygotować
W przypadku Energi nie chodzi o stos przypadkowych załączników, tylko o kilka konkretnych elementów. Formularz trzeba uzupełnić na aktualnym wzorze, a potem dołożyć dane techniczne i oświadczenia zgodne z wymaganiami operatora. Najbardziej praktycznie działa podejście: najpierw zbieram dane instalacji, potem sprawdzam falownik, a na końcu dopinam załączniki dodatkowe.
| Co przygotować | Kiedy jest potrzebne | Po co to jest |
|---|---|---|
| Aktualny formularz Energa-Operator | Zawsze | Na nowym wzorze obowiązującym od 1 stycznia 2025 r. |
| Dane mikroinstalacji | Zawsze | Wpisujesz lokalizację, rodzaj OZE, moc, typ urządzeń i dane techniczne |
| Certyfikat sprzętu falownika | Gdy falownika nie ma na liście certyfikowanych urządzeń | Potwierdza zgodność techniczną urządzenia z wymaganiami sieci |
| Oświadczenie instalatora | Zgodnie z wymogami zgłoszenia | Potwierdza poprawny montaż i zgodność z zasadami technicznymi |
| Załącznik o magazynie energii | Jeśli instalacja ma magazyn energii | Opisuje dodatkowy element systemu i jego parametry |
| Pełnomocnictwo | Jeśli dokumenty składa ktoś inny w Twoim imieniu | Upoważnia do działania bez niepotrzebnych wątpliwości formalnych |

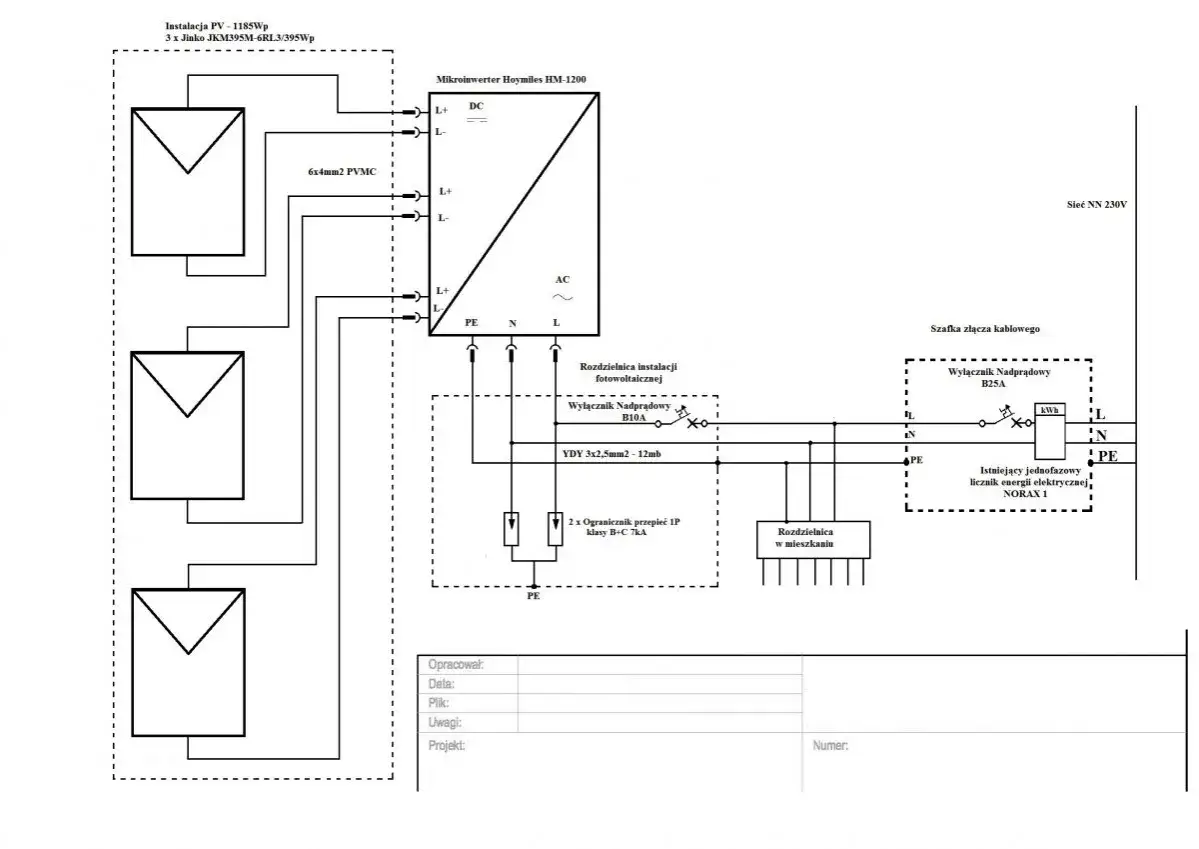

W formularzu Energa-Operator wpisuje się między innymi planowaną lokalizację, rodzaj odnawialnego źródła energii, moc zainstalowaną, moc maksymalną, typy urządzeń, dane osobowe i dane techniczne. Jeśli masz więcej niż jeden falownik, dochodzi jeszcze jeden ważny szczegół: operator oczekuje wspólnego urządzenia sterującego pracą wszystkich inwerterów. To drobiazg, który łatwo przeoczyć, a potem zatrzymuje całą sprawę na etapie weryfikacji.
Jeżeli instalacja obejmuje magazyn energii albo układ hybrydowy, lepiej sprawdzić wymagane uzupełnienia przed wysyłką. Taki porządek oszczędza potem nie tylko czas, ale też nerwy, bo operator zwykle nie ma problemu z samą ideą instalacji, tylko z brakami w danych. Z kompletem dokumentów można już przejść do samego złożenia zgłoszenia.

Jak wygląda procedura krok po kroku
Jeśli patrzę na ten proces bez marketingowego szumu, to sprowadza się on do kilku prostych ruchów. Najpierw trzeba pobrać właściwy formularz, potem wypełnić dane, następnie sprawdzić urządzenia i dopiero na końcu wysłać komplet do operatora. Energa-Operator wyraźnie rekomenduje kanał elektroniczny, a mail nie jest już właściwą drogą zgłaszania.
- Pobierz aktualny formularz ze strony Energa-Operator i otwórz go w Adobe Reader, a nie bezpośrednio w przeglądarce.
- Wpisz dane mikroinstalacji: lokalizację, moc, typ OZE, urządzenia i informacje techniczne.
- Sprawdź, czy falownik znajduje się na liście certyfikowanych urządzeń PTPiREE.
- Jeśli falownika nie ma na liście, dołącz certyfikat sprzętu i wymagane dokumenty techniczne.
- Złóż komplet przez formularz online, pocztą albo osobiście w oddziale Energa-Operator.
- Poczekaj na weryfikację, a w razie braków uzupełnij dokumenty na prośbę operatora.
- Po pozytywnym sprawdzeniu operator wymieni licznik na dwukierunkowy i potwierdzi przyłączenie.
Tu ważny jest jeszcze jeden detal: jeśli jesteś wytwórcą, a nie prosumentem, operator może przesłać projekt umowy dystrybucyjnej, który trzeba odesłać w ciągu 7 dni od otrzymania. To nie jest drobna formalność do odłożenia na później, tylko element, który domyka cały proces.
Po tej stronie procedury najważniejsze jest to, że kompletne zgłoszenie uruchamia zegar po stronie operatora. I właśnie wtedy pojawia się pytanie, gdzie ludzie najczęściej popełniają błędy, mimo że sama instalacja jest technicznie poprawna.
Najczęstsze błędy, które spowalniają przyłączenie
Najwięcej opóźnień widzę zwykle nie w samym montażu, ale w dokumentach. Instalacja może być dopracowana technicznie, a mimo to utknąć na prozaicznej niezgodności w formularzu albo na brakującym załączniku. W praktyce opóźnienia robią najczęściej te same rzeczy.
- Użycie starego wzoru formularza zamiast aktualnego wzorca obowiązującego od 2025 r.
- Wysłanie zgłoszenia e-mailem zamiast przez właściwy formularz albo inną akceptowaną ścieżkę.
- Brak certyfikatu sprzętu dla falownika, którego nie ma na liście PTPiREE.
- Rozbieżności między rzeczywistą instalacją a danymi wpisanymi do zgłoszenia.
- Pominięcie urządzenia integrującego przy kilku falownikach.
- Brak oświadczeń instalatora lub innych wymaganych załączników.
Jest też błąd bardziej „systemowy”: niektórzy zakładają, że wystarczy samo zamontowanie paneli. To nie działa w ten sposób. W Energa-Operator liczy się nie tylko to, czy instalacja produkuje energię, ale też czy można ją bezpiecznie i przewidywalnie wpiąć w sieć. Dlatego operator zwraca uwagę na certyfikację urządzeń, parametry techniczne i zgodność całego układu z wymaganiami sieciowymi.
Osobna pułapka dotyczy statusu odbiorcy. Jeśli instalacja jest przyłączona do sieci innego dystrybutora, Energa nie rozliczy Cię jako prosumenta. Z kolei gdy nie masz umowy kompleksowej, a chcesz rozliczeń prosumenckich, trzeba najpierw uporządkować relację ze sprzedawcą. To właśnie takie niuanse robią największą różnicę między sprawnym procesem a wielotygodniowym czekaniem.
Gdy dokumenty są poprawne, a status odbiorcy dobrze ustawiony, pozostaje już tylko to, co dzieje się po stronie rozliczeń i licznika. I tu sprawa jest na szczęście dość klarowna.
Co dzieje się po akceptacji zgłoszenia i jak zaczyna się rozliczenie
Po pozytywnym sprawdzeniu zgłoszenia Energa-Operator wymienia licznik na dwukierunkowy i potwierdza przyłączenie mikroinstalacji. Samo przyłączenie jest bezpłatne, a po stronie operatora leży także montaż licznika dwukierunkowego i zabezpieczeń. To ważne, bo część osób nadal zakłada, że za „wejście do sieci” trzeba osobno płacić, a w tej procedurze tak to nie działa.
| Sytuacja | Co robi operator | Co robisz Ty |
|---|---|---|
| Prosument z umową kompleksową | Potwierdza przyłączenie i uruchamia rozliczenie prosumenckie | Czekasz na pismo i pilnujesz, by umowa była właściwie ustawiona |
| Wytwórca bez umowy kompleksowej | Przesyła potwierdzenie oraz projekt umowy dystrybucyjnej | Odsyłasz dokumenty i zawierasz umowę sprzedaży energii |
| Instalacja już ma licznik dwukierunkowy | Otrzymuje informację od dystrybutora i aktualizuje rozliczenie | Zwykle nie musisz podpisywać nowej umowy, tylko czekasz na potwierdzenie |
Jeśli instalacja jest już fizycznie zrobiona, a licznik dwukierunkowy jest zamontowany, Energa zwykle informuje Cię pismem o zmianie sposobu rozliczeń. W takim układzie nie ma sensu forsować nowych podpisów tylko po to, żeby „mieć papier na wszelki wypadek”. Lepiej poczekać na oficjalne potwierdzenie i dopiero potem sprawdzić, czy wszystko zgadza się w rozliczeniach.
Warto też pamiętać o jednym ograniczeniu: rozliczenia prosumenckie są dostępne wyłącznie wtedy, gdy instalacja jest przyłączona do sieci Energa-Operator. Jeśli nie, trzeba iść ścieżką właściwą dla innego dystrybutora. To proste zdanie, ale właśnie ono często rozstrzyga, czy sprawa zakończy się w kilka dni, czy zacznie się od błędnego założenia.
Po akceptacji zgłoszenia największe znaczenie ma już nie sam formularz, tylko to, czy wszystko zostało przygotowane tak, by operator nie musiał prosić o poprawki. I dlatego na końcu zostawiam sobie jeszcze jeden, bardzo praktyczny filtr.
Co sprawdzić przed montażem, żeby zgłoszenie przeszło za pierwszym razem
Gdybym miał zamknąć cały temat w krótkiej liście kontrolnej, zacząłbym od rzeczy, które najczęściej widać dopiero wtedy, gdy pojawia się problem. Pierwsza z nich to dopasowanie mocy. Druga to jakość danych technicznych. Trzecia to zgodność urządzeń z listą certyfikowanych falowników. Czwarta to status umowy i właściwy dystrybutor.
- Sprawdź, czy moc mikroinstalacji nie przekracza mocy przyłączeniowej obiektu.
- Zweryfikuj falownik jeszcze przed montażem, najlepiej z listą certyfikowanych urządzeń PTPiREE.
- Jeśli planujesz kilka inwerterów, przygotuj jedno wspólne urządzenie integrujące.
- Przy magazynie energii dołącz odpowiedni załącznik od razu, a nie po wezwaniu do uzupełnienia.
- Upewnij się, że masz właściwą umowę i że instalacja jest przyłączona do sieci Energa-Operator.
- Nie wysyłaj dokumentów mailem, jeśli możesz użyć formularza online lub złożyć komplet w oddziale.
Z mojego doświadczenia właśnie ten etap robi największą różnicę. Dobrze przygotowane zgłoszenie nie wymaga kombinowania, a cała procedura staje się zwykłą formalnością. Jeśli od początku pilnujesz mocy, statusu odbiorcy, certyfikatów i aktualnego formularza, cała ścieżka do uruchomienia instalacji zwykle przebiega bez niepotrzebnych przystanków.
