  • Prąd budowlany Tauron - jak go załatwić bez opóźnień?

Prąd budowlany Tauron - jak go załatwić bez opóźnień?

Janusz Kamiński 3 września 2026

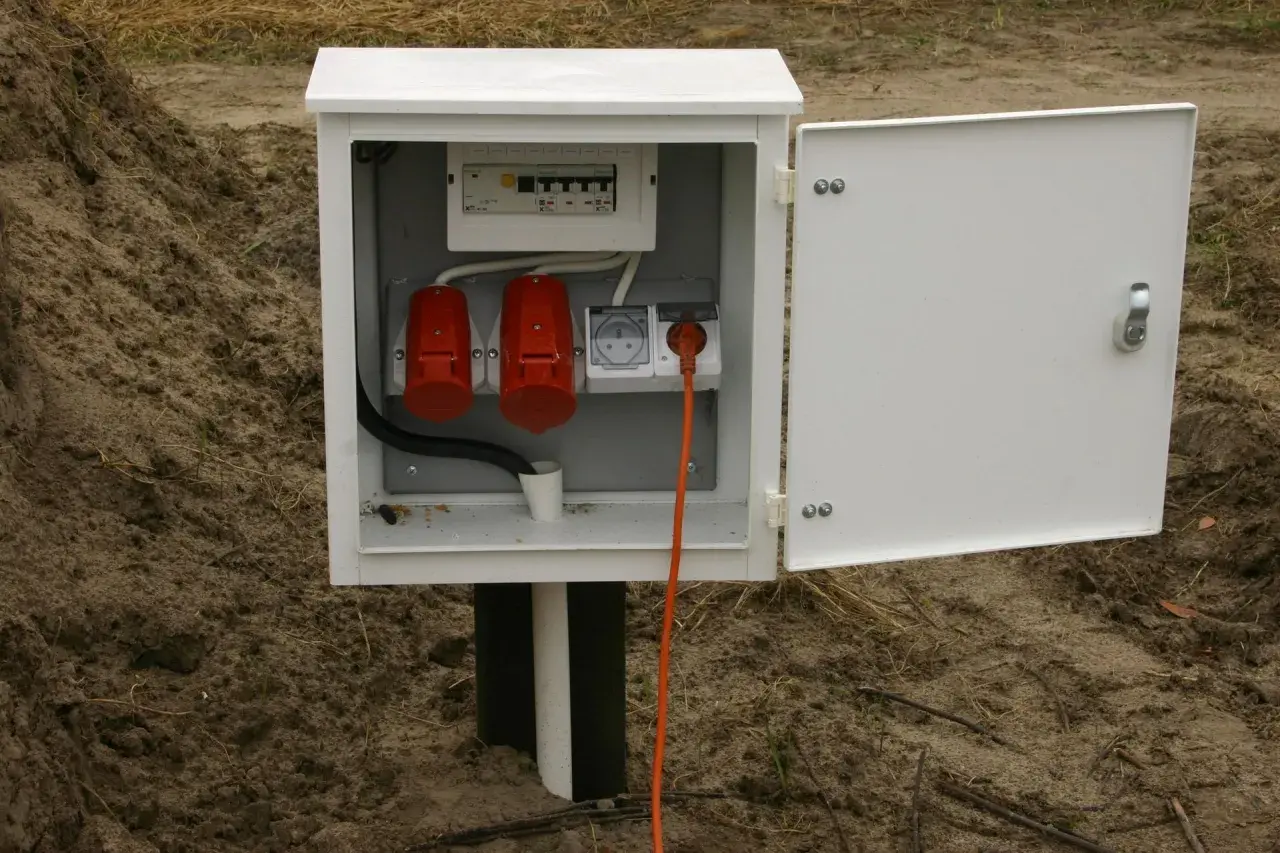

Skrzynka z zabezpieczeniami i gniazdami, zapewniająca prąd budowlany Tauron na placu budowy.

Spis treści

Prąd budowlany Tauron to w praktyce temat o tym, jak szybko i bez chaosu zasilić plac budowy, ile to kosztuje i czy lepiej iść w przyłącze tymczasowe, czy od razu docelowe. Najwięcej różnic robi tu nie sam kabel, tylko dobrze dobrana moc, komplet dokumentów i moment złożenia wniosku. Poniżej rozkładam cały proces na konkrety, żeby łatwiej było uniknąć przestojów i niepotrzebnych kosztów.

Najważniejsze rzeczy do zapamiętania przed złożeniem wniosku

  • Zasilanie placu budowy w Tauronie zwykle trafia do taryfy C, a przyłącze tymczasowe po zakończeniu robót trzeba zdemontować.
  • Tauron podaje opłatę za przyłączenie tymczasowe na niskim napięciu w wysokości 10,30 zł netto za 1 kW mocy przyłączeniowej, czyli 12,67 zł brutto z VAT.
  • Jeśli zależy Ci na szybkim starcie robót, rozwiązanie tymczasowe jest zwykle praktyczniejsze niż oczekiwanie na pełne przyłącze docelowe.
  • Do rozpoczęcia procedury potrzebujesz tytułu prawnego do terenu oraz prawomocnego pozwolenia na budowę albo zgłoszenia budowy.
  • Najczęstsze opóźnienia wynikają z braków we wniosku, złych załączników i zbyt późnego startu całej procedury.

Czym w praktyce jest zasilanie placu budowy w Tauronie

Najprościej mówiąc, chodzi o doprowadzenie energii do budowy na czas prac, tak aby można było zasilać betoniarkę, elektronarzędzia, oświetlenie czy zaplecze techniczne. Tauron opisuje to jako zasilanie tymczasowe placu budowy: inwestor przygotowuje instalację po swojej stronie, a operator podłącza ją do istniejącej sieci elektroenergetycznej. Po zakończeniu robót taki układ trzeba zdemontować, więc nie jest to rozwiązanie „na zawsze”.

W praktyce zasilanie tymczasowe jest najczęściej wykonywane jako przyłącze napowietrzne, bo daje krótki czas realizacji. Dla inwestora to ważne, bo na budowie czasem nie liczy się idealna elegancja rozwiązania, tylko to, czy prąd pojawi się wtedy, kiedy faktycznie zaczyna się praca. Ja właśnie od tego zaczynam ocenę sensu całej procedury: czy potrzebujesz energii szybko, czy potrzebujesz od razu docelowej infrastruktury na lata.

Jeśli planujesz później normalne użytkowanie domu, to dobrze od początku rozdzielić dwie rzeczy: zasilanie na czas budowy i docelowe zasilanie budynku. Mieszanie tych etapów bywa wygodne tylko na papierze, a w praktyce często wydłuża roboty i podnosi ryzyko błędów. Z tego punktu łatwo przejść do pytania, które zwykle decyduje o wszystkim: który wariant wybrać.

Kiedy lepiej wybrać przyłącze tymczasowe, a kiedy docelowe

Ja patrzę na to bardzo prosto: jeśli budowa ma ruszyć szybko, a przyłącze docelowe i tak będzie gotowe dopiero później, wariant tymczasowy zwykle wygrywa. Jeśli natomiast inwestycja jest zaplanowana tak, żeby od razu po zakończeniu prac wejść w normalne użytkowanie, sens ma przyłącze docelowe wykorzystane już na etapie budowy. Tauron dopuszcza oba podejścia, ale każde z nich ma inny koszt, inny czas i inne konsekwencje organizacyjne.

Wariant Kiedy ma sens Plusy Ograniczenia
Przyłącze tymczasowe Gdy potrzebujesz prądu szybko i chcesz zasilić sam plac budowy Krótki czas realizacji, prostsze uruchomienie, dobre na etap robót Po zakończeniu budowy trzeba je zdemontować i przejść na docelowe rozwiązanie
Przyłącze docelowe Gdy budowa i przyszłe użytkowanie domu mają iść jednym torem Jedna inwestycja, później od razu korzystasz z instalacji budynku Czas oczekiwania bywa dłuższy, czasem liczony w miesiącach
Podłączenie krótkotrwałe Gdy chodzi o dostęp do prądu na mniej niż 90 dni Dobre dla wydarzeń czasowych, np. imprez plenerowych To nie jest standardowe rozwiązanie dla typowej budowy domu

Nie myl tych opcji. Krótkotrwałe podłączenie jest czymś innym niż zasilanie placu budowy, a przyłącze docelowe bywa atrakcyjne dopiero wtedy, gdy naprawdę nie chcesz robić dwóch osobnych etapów formalnych. W typowej budowie domu najczęściej wygrywa prosty rachunek: jeśli liczy się start robót tu i teraz, bierzesz rozwiązanie tymczasowe; jeśli możesz poczekać, a docelowa instalacja ma od razu obsługiwać dom, bardziej opłaca się myśleć o wersji docelowej. To prowadzi wprost do kosztów, bo właśnie one najczęściej przesądzają o decyzji.

Ile kosztuje zasilenie budowy i od czego zależy rachunek

W tej części warto oddzielić dwa koszyki: opłatę za przyłączenie i bieżące koszty korzystania z energii. Tauron podaje, że opłata za przyłączenie tymczasowe na niskim napięciu wynosi 10,30 zł netto za każdy 1 kW mocy przyłączeniowej, czyli 12,67 zł brutto przy stawce VAT 23%. To oznacza, że przy mocy 16 kW sama opłata przyłączeniowa wyniesie 164,80 zł netto, czyli 202,70 zł brutto.

Co płacisz Od czego zależy Co warto sprawdzić wcześniej
Opłata za przyłączenie Od mocy przyłączeniowej i rodzaju przyłącza Czy wniosek zakłada moc wystarczającą dla betoniarki, narzędzi i zaplecza
Instalacja po Twojej stronie Od projektu, kabla, rozdzielni, zabezpieczeń i pracy elektryka Czy wykonawca zna warunki przyłączenia i przygotuje instalację zgodnie z wymaganiami
Zużycie energii Od taryfy i faktycznego poboru Czy wiesz, jak szybko rośnie rachunek przy intensywnych pracach i ogrzewaniu zaplecza
Ewentualna zmiana mocy Od tego, czy pierwotnie dobrze oszacowałeś zapotrzebowanie Czy warto od razu przyjąć bezpieczny margines, zamiast robić korektę później

Tu pojawia się ważny niuans: zbyt mała moc nie oznacza oszczędności, tylko częste wybijanie zabezpieczeń i irytujące przerwy. Zbyt duża moc z kolei nie daje żadnej magicznej korzyści, a może podnieść koszty bez realnej potrzeby. Ja zwykle rekomenduję patrzeć na budowę nie „na oko”, tylko przez listę urządzeń, które mają działać jednocześnie. W Tauronie opłatę za przyłączenie wpłacasz dopiero po otrzymaniu faktury, więc wcześniejszy przelew nie przyspiesza sprawy.

Koszt sam w sobie nie zamyka jednak tematu. Równie ważne jest to, jak wygląda cała procedura i gdzie najłatwiej stracić kilka tygodni.

Rozdzielnica elektryczna z bezpiecznikami i wyłącznikami, gotowa do podłączenia prądu budowlanego Tauron.

Jak wygląda procedura krok po kroku

Na stronie Taurona proces zaczyna się od złożenia wniosku o określenie warunków przyłączenia, czyli WP. To właśnie ten dokument uruchamia całą ścieżkę formalną. Dobra wiadomość jest taka, że wniosek można złożyć online, a umowę o przyłączenie da się obecnie podpisać również elektronicznie, profilem zaufanym albo podpisem kwalifikowanym. To realnie skraca drogę między papierami a fizycznym podłączeniem.

  1. Sprawdź, czy masz podstawę prawną do dysponowania terenem. Potrzebny jest tytuł prawny do obiektu albo działki.
  2. Przygotuj pozwolenie na budowę albo zgłoszenie budowy. Bez tego nie ruszysz z zasilaniem placu budowy.
  3. Złóż wniosek WP. Najszybciej zrobisz to online, ale możliwy jest też mail lub wersja papierowa.
  4. Poczekaj na warunki przyłączenia i projekt umowy. Dla typowych przyłączeń niskiego napięcia Tauron przewiduje zwykle do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV.
  5. Podpisz umowę o przyłączenie. Jeśli wniosek jest kompletny, można to zrobić także bez papierowego obiegu.
  6. Przygotuj instalację po swojej stronie. To moment, w którym pracuje elektryk, a nie operator sieci.
  7. Zgłoś gotowość instalacji. Służy do tego druk ZI, czyli zgłoszenie gotowości instalacji do przyłączenia, wraz z oświadczeniem o stanie technicznym instalacji.
  8. Poczekaj na odbiór i montaż układu pomiarowego. Po tym etapie dostajesz potwierdzenie wykonania przyłącza i możesz przejść do normalnego poboru energii.

Jeśli wniosek ma braki, operator wzywa do uzupełnienia, a na odpowiedź masz 14 dni. To jest detal, który wielu inwestorów bagatelizuje, a potem dziwi się, że cały proces stanął w miejscu. Z punktu widzenia harmonogramu budowy najlepiej zakładać, że tymczasowe przyłącze da się uruchomić szybciej niż docelowe, ale i tak trzeba najpierw przygotować własną instalację, a nie liczyć na cud po stronie sieci. Najpierw dokumenty, potem technika. Taki porządek oszczędza najwięcej czasu.

Jakie dokumenty i dane przygotować, żeby nie dostać wezwania do uzupełnienia

W praktyce większość problemów nie wynika z samego Taurona, tylko z niekompletnego wniosku. Jeżeli chcesz uniknąć poprawiania papierów, przygotuj wszystko zanim wypełnisz formularz. Najważniejsze są dane identyfikacyjne inwestora i dokumenty potwierdzające, że możesz korzystać z terenu oraz legalnie prowadzić budowę.

Dokument lub informacja Po co jest potrzebna Kiedy ją mieć pod ręką
Tytuł prawny do nieruchomości Potwierdza, że możesz wystąpić o przyłączenie Przed złożeniem wniosku WP
Pozwolenie na budowę lub zgłoszenie budowy Warunek korzystania z prądu dla placu budowy Najpóźniej przy zgłoszeniu gotowości instalacji
Dane identyfikacyjne i kontaktowe Imię, nazwisko lub nazwa firmy, PESEL albo NIP, adres, telefon, e-mail Do wniosku WP i wniosku UP
Numer warunków przyłączenia Łączy umowę z wydanymi warunkami technicznymi Do wniosku UP, czyli o zawarcie lub zmianę umowy
Przewidywany termin rozpoczęcia poboru energii Pozwala zaplanować realizację i uruchomienie Do wniosku UP
Pełnomocnictwo, załącznik UP-A lub umowa spółki cywilnej Potrzebne, gdy działa pełnomocnik albo kilku współwnioskodawców Jeśli nie składasz dokumentów samodzielnie
Druk ZI i oświadczenie o stanie technicznym instalacji Potwierdzają gotowość instalacji do przyłączenia Na końcu etapu przygotowań instalacyjnych

Jeżeli wcześniej dostarczyłeś pozwolenie na budowę razem z wnioskiem o zawarcie umowy, przy późniejszym zgłoszeniu gotowości instalacji nie musisz dołączać go drugi raz. To drobiazg, ale właśnie takie drobiazgi skracają całą procedurę. Warto też pamiętać, że warunki przyłączenia są ważne 2 lata, a projekt umowy 60 dni, więc odkładanie podpisu „na później” może skończyć się kolejnym obiegiem dokumentów. To prowadzi nas do błędów, które najczęściej psują cały proces.

Najczęstsze błędy, które opóźniają podłączenie

Najczęściej widzę nie tyle błąd techniczny, ile zwykły pośpiech. Inwestor chce ruszyć z budową natychmiast, a formalności odkłada na później. Przy przyłączu budowlanym to się mści, bo sieć nie przyspiesza tylko dlatego, że na budowie stoi już ekipa.

  • Zbyt późne złożenie wniosku. Jeśli budowa ma wystartować w określonym terminie, dokumenty trzeba uruchomić wcześniej, a nie dopiero wtedy, gdy na placu stoi koparka.
  • Niepełny wniosek WP. Brak jednego załącznika powoduje wezwanie do uzupełnienia i zatrzymuje bieg sprawy.
  • Źle dobrana moc przyłączeniowa. Za mała moc wyłącza sprzęt, za duża podnosi koszt bez realnej potrzeby.
  • Mylenie wariantów przyłączenia. Zasilanie tymczasowe, docelowe i krótkotrwałe to różne rozwiązania, więc nie warto wrzucać ich do jednego worka.
  • Brak przygotowanej instalacji po stronie inwestora. Sieć może być gotowa, ale bez poprawnie zrobionej instalacji budowa i tak nie ruszy.
  • Wcześniejsza wpłata opłaty. To nie przyspiesza procesu, bo Tauron wystawia fakturę po właściwym etapie.

Ja najczęściej powtarzam jedną rzecz: na budowie prąd bywa traktowany jak dodatek, a w praktyce jest jednym z głównych zasobów. Jeśli brak zasilania zatrzyma pracę pompy, betoniarki albo zaplecza, koszt przestoju potrafi być dużo wyższy niż sama opłata za przyłączenie. Dlatego sensowny harmonogram i poprawna dokumentacja są tu ważniejsze niż szukanie „najtańszego” wariantu za wszelką cenę.

Co warto zaplanować razem z przyłączem, jeśli później chcesz fotowoltaikę

Na blogu o energii i zrównoważonych rozwiązaniach ten temat ma jeszcze jeden wymiar: przyłącze budowlane dobrze jest widzieć jako pierwszy etap całego systemu energetycznego domu. Jeśli w przyszłości planujesz fotowoltaikę, pompę ciepła, płytę indukcyjną albo ładowarkę do auta, moc przyłączeniowa i układ instalacji warto przemyśleć już teraz. Późniejsza zmiana mocy to osobna procedura, więc lepiej nie projektować domu tak, jakby energia miała pozostać przez lata na poziomie „minimum technicznego”.

Jednocześnie nie ma sensu sztucznie przewymiarowywać wszystkiego na zapas. Budowa potrzebuje innej konfiguracji niż gotowy dom, a tymczasowe zasilanie ma obsłużyć etap robót, nie przyszłe zużycie po zamieszkaniu. Najrozsądniejsze podejście jest proste: policz realne potrzeby budowy, zostaw margines na urządzenia pracujące jednocześnie i osobno zaplanuj docelowy bilans energii dla domu. Wtedy przyłącze tymczasowe robi dokładnie to, do czego zostało stworzone, a instalacja końcowa nie staje się później źródłem niepotrzebnych korekt. To właśnie taki porządek najbardziej pomaga, gdy budowa ma przejść płynnie w energooszczędny, dobrze zaprojektowany dom.

FAQ - Najczęstsze pytania

Jeśli zależy Ci na szybkim starcie robót, przyłącze tymczasowe zwykle jest praktyczniejsze. Daje krótszy czas realizacji, ale po zakończeniu budowy trzeba je zdemontować. Przyłącze docelowe ma sens wtedy, gdy budowa i przyszłe użytkowanie domu mają iść jednym torem i możesz poczekać na dłuższy proces formalny.

Tauron podaje stawkę 10,30 zł netto za 1 kW mocy przyłączeniowej, czyli 12,67 zł brutto z VAT. Przy 16 kW sama opłata przyłączeniowa wynosi 164,80 zł netto albo 202,70 zł brutto. Do tego dochodzą jeszcze koszty instalacji po Twojej stronie i późniejsze zużycie energii.

Podstawą jest tytuł prawny do nieruchomości oraz prawomocne pozwolenie na budowę albo zgłoszenie budowy. W praktyce warto też mieć przygotowane dane identyfikacyjne i kontaktowe, bo braki we wniosku najczęściej kończą się wezwaniem do uzupełnienia. Jeśli działa pełnomocnik, potrzebne będą także odpowiednie upoważnienia.

Najpierw składasz wniosek WP, najlepiej online. Potem czekasz na warunki przyłączenia i projekt umowy, podpisujesz umowę, przygotowujesz instalację po swojej stronie, a na końcu zgłaszasz gotowość instalacji drukiem ZI z oświadczeniem o stanie technicznym. Dla typowych przyłączeń niskiego napięcia Tauron przewiduje zwykle do 21 dni dla grup V i VI oraz do 30 dni dla grupy IV.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

moc przyłączeniowa
fotowoltaika
plac budowy
taryfa c
przyłącze
Autor Janusz Kamiński
Janusz Kamiński
Nazywam się Janusz Kamiński i od 12 lat zajmuję się tematyką energii odnawialnej, w szczególności fotowoltaiki oraz OZE. Moje zainteresowanie tymi zagadnieniami zaczęło się, gdy dostrzegłem, jak wielki potencjał tkwi w naturalnych źródłach energii i jak mogą one przyczynić się do ochrony naszej planety. Lubię dzielić się wiedzą na temat nowoczesnych rozwiązań w zakresie energii słonecznej, a także pomagać innym zrozumieć złożoność tego tematu. W mojej pracy koncentruję się na dostarczaniu rzetelnych i zrozumiałych informacji, które są oparte na starannie sprawdzonych źródłach. Staram się porównywać różne technologie, analizować aktualne trendy oraz upraszczać skomplikowane zagadnienia, aby każdy mógł łatwo przyswoić wiedzę na temat energii odnawialnej. Moim celem jest, aby czytelnicy mogli podejmować świadome decyzje dotyczące energii, korzystając z najnowszych informacji i praktycznych wskazówek.

Udostępnij artykuł

Napisz komentarz
