Rozdzielenie instalacji elektrycznej na dwa liczniki to w praktyce nie jeden prosty zabieg, lecz cały proces: od oceny stanu instalacji po uzgodnienie nowego układu pomiarowego z operatorem sieci. Warto zrozumieć go wcześniej, bo od tego zależy, czy zrobisz pełny podział z osobnym rozliczaniem, czy tylko kosztowną przeróbkę bez realnej korzyści. Najczęściej chodzi o dwa lokale, dom z wydzieloną częścią użytkową albo obiekt z fotowoltaiką, w którym trzeba uporządkować sposób pomiaru energii.
Najpierw sprawdź, czy potrzebujesz drugiego licznika, a nie tylko podlicznika
- Drugi licznik oznacza osobny punkt poboru energii i formalne rozliczanie z operatorem.
- Podlicznik wystarcza, gdy chcesz tylko uczciwie podzielić zużycie wewnątrz budynku.
- Do podziału instalacji potrzebujesz tytułu prawnego do obiektu i zgody właściciela lub administratora, jeśli nie jesteś właścicielem.
- W praktyce cały proces trwa zwykle od kilku tygodni do kilku miesięcy, a same wymagania techniczne operator może wydać w około 30 dni.
- Przy fotowoltaice trzeba dodatkowo sprawdzić moc mikroinstalacji i sposób rozliczania energii po wydzieleniu nowego licznika.
Kiedy dwa liczniki mają sens, a kiedy lepszy jest podlicznik
Ja zawsze zaczynam od jednego pytania: czy chodzi o osobne rachunki z operatorem, czy tylko o wewnętrzne rozliczenie między użytkownikami budynku. To nie to samo. Jeśli potrzebujesz pełnej niezależności finansowej, drugi licznik ma sens. Jeśli chcesz jedynie rozdzielić koszty między dwa mieszkania, firmę i część prywatną albo wynajmującego i najemcę, często wystarczy podlicznik, czyli licznik kontrolny montowany za głównym układem pomiarowym.
| Rozwiązanie | Kiedy ma sens | Formalności | Plusy | Minusy |
|---|---|---|---|---|
| Drugi licznik | Gdy chcesz osobnej umowy i osobnych rachunków dla dwóch części obiektu | Wniosek do operatora, warunki przyłączenia, prace elektryczne, montaż układu pomiarowego | Pełna niezależność rozliczeń, czytelne odczyty, łatwiejsze oddzielenie zużycia | Więcej formalności, wyższy koszt, dłuższy czas realizacji |
| Podlicznik | Gdy potrzebujesz tylko podziału kosztów wewnątrz jednej instalacji | Minimalne, zwykle bez udziału operatora | Taniej, szybciej, prostszy montaż | Nie daje osobnego rozliczenia z siecią i nie zastępuje formalnego podziału |
W praktyce wiele osób myli te dwa scenariusze i od razu myśli o nowym liczniku, chociaż problem dałoby się rozwiązać dużo taniej. Gdy już ustalisz, że potrzebujesz pełnego podziału, trzeba sprawdzić warunki techniczne budynku, bo to one decydują, czy operacja jest w ogóle wykonalna bez przebudowy połowy instalacji.
Jakie warunki techniczne musi spełniać instalacja

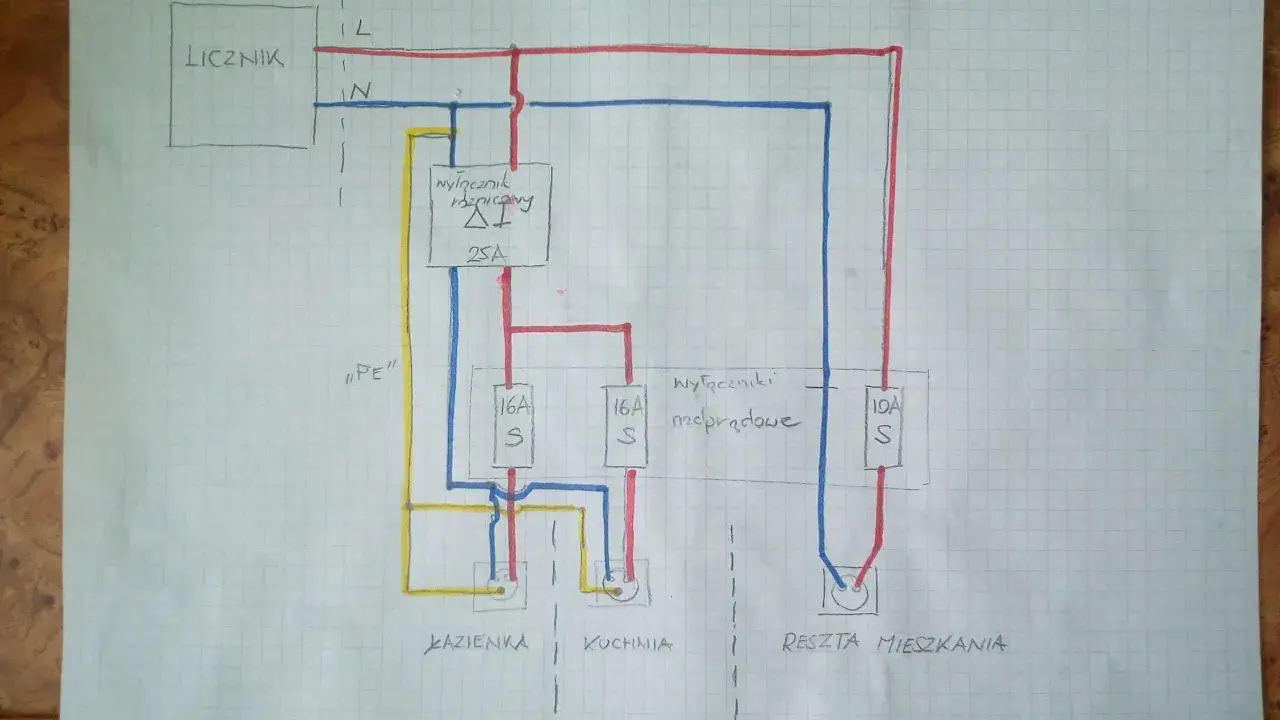

W praktyce liczy się nie tylko sam pomysł, ale też to, jak zbudowana jest instalacja. Jeżeli obie części budynku nadal korzystają z tych samych obwodów, jednego zabezpieczenia lub wspólnego toru zasilania, operator nie potraktuje tego jak prawdziwego rozdziału. Potrzebne są dwa niezależne układy pomiarowe, a więc wydzielone obwody, sensownie zaprojektowana rozdzielnica i miejsce na montaż układu pomiarowo-rozliczeniowego, czyli zestawu elementów służących do oficjalnego pomiaru energii na potrzeby rozliczeń.
Z mojego doświadczenia najważniejsze są cztery rzeczy:
- tytuł prawny do obiektu lub zgoda osoby uprawnionej do dysponowania nieruchomością,
- możliwy technicznie podział obwodów tak, aby każda część miała własne zasilanie i własne zabezpieczenia,
- wystarczająca moc przyłączeniowa dla obu nowych punktów poboru energii,
- miejsce na licznik i dostęp serwisowy, bo operator musi mieć możliwość montażu, odczytu i plombowania.
Jeżeli nie jesteś właścicielem budynku, dochodzi jeszcze zgoda właściciela albo administratora, zwłaszcza gdy prace dotykają części wspólnych. W praktyce to właśnie na tym etapie odpada najwięcej „szybkich pomysłów”, bo sam podział na papierze nie wystarczy, jeśli instalacja nie daje się sensownie rozdzielić fizycznie. Kiedy technika się zgadza, można przejść do formalności, a one są bardziej uporządkowane, niż wielu osobom się wydaje.
Jak przebiega rozdzielenie instalacji elektrycznej na dwa liczniki
Procedura jest logiczna, ale trzeba ją zrobić we właściwej kolejności. Najpierw zgłaszasz zamiar podziału do operatora sieci, a dopiero potem wykonujesz prace po stronie instalacji. W praktyce możesz trafić na dwa warianty: klasyczny rozdział instalacji na podstawie warunków przyłączenia albo utworzenie dodatkowego punktu poboru energii. Cel jest ten sam, lecz dokumenty i nazwy formularzy mogą się różnić w zależności od operatora.
- Złóż wniosek do operatora i zaznacz, że chodzi o rozdział instalacji lub utworzenie dodatkowego punktu poboru energii.
- Dołącz schemat jednokreskowy, jeśli jest wymagany. To prosty rysunek pokazujący, jak rozchodzą się obwody, zabezpieczenia i źródła zasilania.
- Poczekaj na warunki techniczne. U jednego z dużych operatorów dokument ten jest wydawany zwykle w ciągu 30 dni od złożenia kompletnego wniosku.
- Uzupełnij braki w terminie, jeśli operator wezwie do poprawy dokumentów. Zwykle masz na to 14 dni.
- Zleć prace elektrykowi z uprawnieniami. To on przygotuje wydzielone obwody, zabezpieczenia i miejsce pod układ pomiarowy.
- Zgłoś gotowość instalacji. Po odbiorze technicznym operator montuje dodatkowy układ pomiarowo-rozliczeniowy i wystawia fakturę za swoje prace.
- Podpisz lub zaktualizuj umowy dla każdego licznika osobno, bo po podziale każdy punkt poboru energii ma własne rozliczenie.
W tle jest jeszcze kwestia czasu. Sama formalna ścieżka potrafi zamknąć się w kilku tygodniach, ale jeśli trzeba kuć ściany, przerabiać rozdzielnicę albo zwiększać moc przyłączeniową, cały proces spokojnie rozciąga się na kilka miesięcy. I właśnie dlatego warto wcześniej policzyć koszty, zanim zacznie się jakiekolwiek kucie.
Ile to kosztuje i ile trwa w praktyce
Tu nie ma jednej stawki, bo koszt zależy od zakresu prac, odległości od istniejącego układu, stanu instalacji i wymagań operatora. Najbardziej uczciwe podejście to liczyć budżet warstwowo: osobno dokumenty, osobno elektrykę, osobno ewentualną przebudowę przyłącza i osobno opłaty operatora. Przy prostym podziale w domu jednorodzinnym lub małym lokalu można zmieścić się w kilku tysiącach złotych, ale przy większej ingerencji budżet rośnie bardzo szybko.
| Pozycja | Orientacyjny zakres | Co najbardziej wpływa na cenę |
|---|---|---|
| Projekt lub schemat instalacji | 300-1500 zł | Stopień skomplikowania obiektu i konieczność dodatkowych uzgodnień |
| Prace elektryka i przeróbka rozdzielnicy | 1000-5000 zł | Liczba nowych obwodów, długość przewodów, potrzeba nowych zabezpieczeń |
| Przygotowanie miejsca pod licznik i ewentualna przebudowa przyłącza | 1500-8000 zł i więcej | Odległość, konieczność prac budowlanych i zakres ingerencji po stronie sieci |
| Opłata operatora | zależna od taryfy i zakresu prac | Rodzaj przyłączenia, moc przyłączeniowa i rzeczywisty koszt prac operatora |
Jeżeli miałbym podać praktyczny budżet startowy, to dla mniej skomplikowanego przypadku przyjąłbym około 2000-5000 zł, a przy większej przebudowie 5000-10000 zł lub więcej. Czasowo najczęściej trzeba myśleć o przedziale od kilku tygodni do kilku miesięcy, bo nawet jeśli dokumenty przejdą sprawnie, prace wykonawcze i terminy montera potrafią wydłużyć całość. Następny problem pojawia się wtedy, gdy ktoś próbuje to zrobić na skróty i pomija błędy projektowe.
Najczęstsze błędy, które wydłużają sprawę i podbijają koszt
Najczęściej widzę te same potknięcia. Nie są efektowne, ale skutecznie psują cały proces, bo operator albo odrzuca wniosek, albo każe wracać do instalacji i poprawiać detale. Właśnie dlatego warto je znać zanim zlecisz pierwsze prace.
- Mylenie podziału instalacji z wymianą kilku przewodów - jeśli obie części nadal są połączone wspólnym zasilaniem, nie masz dwóch niezależnych układów.
- Brak zapasu mocy - po dodaniu drugiego punktu poboru energii okazuje się, że przyłącze nie udźwignie całego obciążenia.
- Niekompletny schemat - bez dobrego rysunku elektryk i operator widzą tylko chaos, a nie projekt.
- Pomijanie fotowoltaiki, pompy ciepła albo ładowarki do auta - te urządzenia potrafią przesądzić o tym, czy podział w ogóle ma sens.
- Zlecanie prac osobie bez odpowiednich uprawnień - oszczędność pozorna, bo później i tak trzeba poprawiać dokumenty i pomiary.
- Brak uzgodnienia z właścicielem lub administratorem - szczególnie bolesne przy lokalach współdzielonych i częściach wspólnych.
Jeśli instalacja jest stara, przed podziałem trzeba zwykle przyjąć bardziej konserwatywne założenia. Stare przewody, zbyt mała liczba obwodów i brak porządnej rozdzielnicy to sygnał, że samo „doklejenie” nowego licznika tylko zwiększy ryzyko awarii. Szczególnie ważne staje się to przy fotowoltaice, bo tam jeden zły ruch może zmienić sposób rozliczania energii.
Co zmienia fotowoltaika i stare rozliczenia
W obiekcie z mikroinstalacją podział instalacji trzeba planować znacznie ostrożniej. Jeżeli po rozdziale łączna moc mikroinstalacji miałaby przekroczyć dostępną moc przyłączeniową na istniejącym punkcie poboru energii, najpierw trzeba dostosować instalację PV i zgłosić jej aktualizację. Innymi słowy, nie zawsze da się po prostu „przenieść” fotowoltaikę razem z częścią budynku do nowego licznika i liczyć, że wszystko zostanie bez zmian.
Tu są trzy ważne scenariusze:
- Chcesz zostawić rozliczenia PV bez zmian - cała mikroinstalacja musi pozostać na istniejącym liczniku.
- Chcesz podzielić też fotowoltaikę - część mocy zostaje przy starym liczniku, a część przechodzi na nowy, co wymaga osobnych zgłoszeń.
- Budujesz nowy układ po podziale - wtedy trzeba pilnować, by falownik był zgodny z wymaganiami operatora i miał odpowiednie certyfikaty.
To ważne także z punktu widzenia odczytów. Przy dobrze rozdzielonej instalacji łatwiej odczytać, ile energii zużywa część mieszkalna, a ile część usługowa albo lokal na wynajem. Przy źle zaprojektowanym podziale dalej będziesz widział tylko bałagan w danych, mimo że formalnie masz już dwa liczniki. Jeśli chcesz uniknąć takiego efektu, najlepiej zacząć od planu całego układu, a nie od zamawiania licznika jako pierwszego kroku.
Jak podejść do tego rozsądnie i nie przepłacić
Najlepsza kolejność jest prosta: najpierw oceń, czy naprawdę potrzebujesz osobnego rozliczenia, potem sprawdź techniczne możliwości budynku, a dopiero na końcu zamawiaj przeróbkę instalacji. W praktyce to oszczędza więcej pieniędzy niż negocjowanie pojedynczej stawki za montaż licznika. Przy skomplikowanych obiektach warto od razu poprosić elektryka o wstępny schemat i krótką ocenę, czy potrzebna będzie tylko zmiana rozdzielnicy, czy również przebudowa przyłącza.
Jeśli planujesz też fotowoltaikę, pompę ciepła albo ładowarkę do auta, zostaw zapas mocy od razu, bo późniejsze poprawki są zwykle droższe niż sensowne zaprojektowanie układu na starcie. A jeśli Twoim celem jest wyłącznie sprawiedliwy podział kosztów wewnątrz domu lub firmy, podlicznik bardzo często zrobi robotę taniej i szybciej niż pełny podział instalacji. Właśnie to rozróżnienie najczęściej decyduje o tym, czy cały projekt jest opłacalny.
