Moje Ciepło - ile naprawdę trwa wypłata dotacji?

Ludwik Głowacki 11 sierpnia 2026

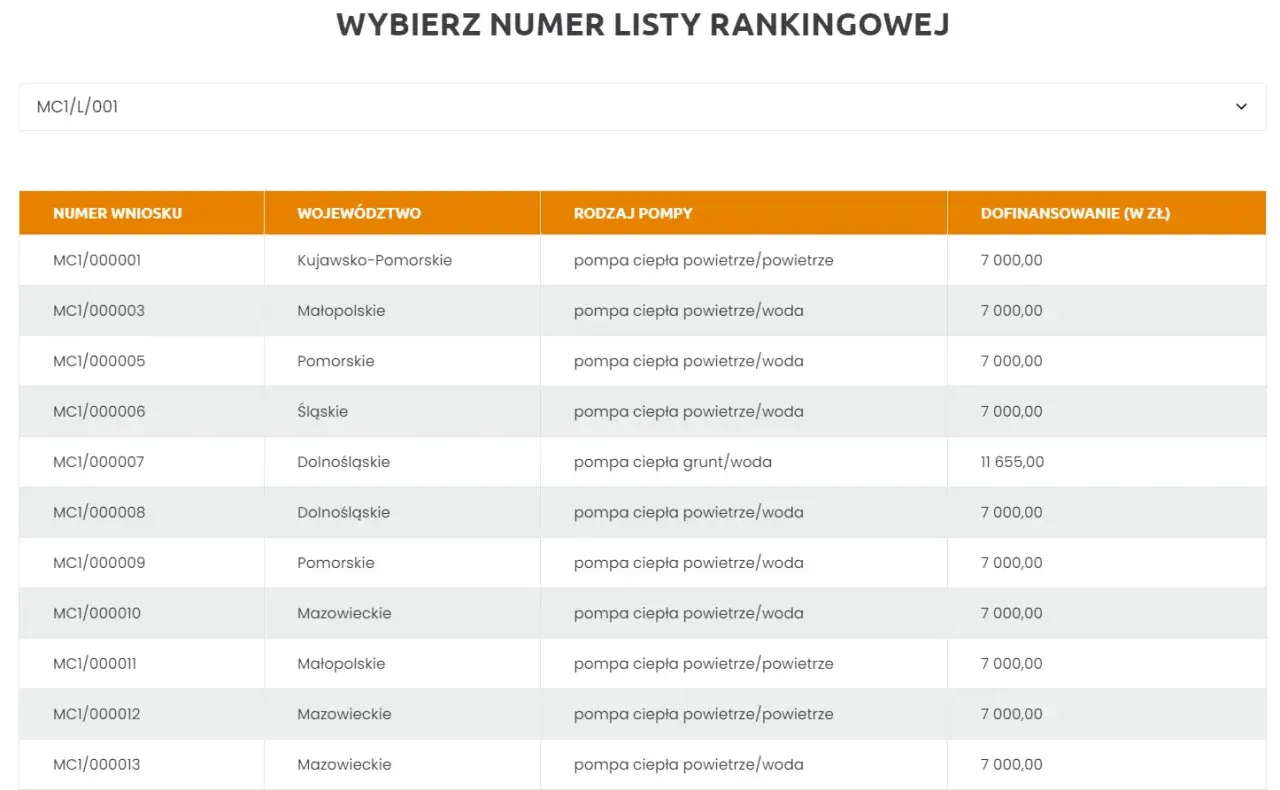

Tabela z wnioskami o pompy ciepła. Zastanawiam się, moje ciepło ile się czeka na zwrot dofinansowania, bo widzę różne kwoty.

Spis treści

W programie Moje Ciepło nie ma jednego, sztywnego terminu, po którym pieniądze automatycznie trafiają na konto. Na czas oczekiwania wpływa kompletność dokumentów, tempo oceny i to, czy pojawi się wezwanie do uzupełnienia, więc najlepiej patrzeć na cały proces, a nie tylko na sam przelew. Poniżej rozkładam temat na etapy, pokazuję realny przedział czekania i podpowiadam, jak nie dokładać sobie zbędnych tygodni.

Najważniejsze liczby, które warto mieć pod ręką

  • Rejestracja wniosku trwa do 3 dni roboczych.
  • Ocena wniosku może potrwać do 60 dni roboczych.
  • Na uzupełnienie braków zwykle jest 10 dni roboczych od wezwania.
  • W wariancie bez komplikacji cała ścieżka jest zwykle liczona w kilku miesiącach, a nie w tygodniach.
  • Dotacja wynosi do 30% albo do 45% kosztów kwalifikowanych, maksymalnie 21 000 zł.
  • Nabór trwa do 31.12.2026 r. albo do wyczerpania środków.

Ile realnie czeka się na zwrot z programu

Patrząc na harmonogram programu, widzę prostą rzecz: tu nie ma jednego „dnia wypłaty”, tylko kilka kolejnych etapów administracyjnych. Rejestracja wniosku trwa do 3 dni roboczych, ocena do 60 dni roboczych, ewentualne uzupełnienie braków do 10 dni roboczych, ponowna ocena do 10 dni roboczych, a kontrola prawidłowości oceny do 20 dni roboczych. Jeśli zsumować pełny wariant, wychodzi do 103 dni roboczych, czyli w praktyce mniej więcej 4,5-5 miesięcy kalendarzowych.

Etap Limit czasu Co to oznacza w praktyce
Rejestracja wniosku Do 3 dni roboczych Wniosek trafia do systemu i zaczyna swój bieg.
Ocena formalna i jakościowa Do 60 dni roboczych To najdłuższy etap, na którym sprawdzane są warunki programu i dokumenty.
Uzupełnienie braków Do 10 dni roboczych Jeśli zabraknie załącznika lub informacji, zegar na chwilę przestaje działać na twoją korzyść.
Ponowna ocena Do 10 dni roboczych Po dosłaniu poprawek wniosek wraca do analizy.
Kontrola oceny Do 20 dni roboczych To dodatkowe zabezpieczenie po stronie instytucji, które też wydłuża czas.

To wyliczenie jest ważne, bo wiele osób myli „czas procedury” z „czasem przelewu”. W praktyce wniosek kompletny może przejść szybciej, ale jeśli pojawi się korekta, cały proces łatwo rozciąga się do kilku miesięcy. Dlatego moje praktyczne założenie jest proste: jeśli wszystko zostało przygotowane porządnie, warto liczyć raczej miesiące niż tygodnie. Dalej pokażę, gdzie najczęściej ginie czas.

Program

Jak wygląda droga od złożenia wniosku do decyzji

Najpierw wniosek trafia do Generatora Wniosków o Dofinansowanie, potem jest rejestrowany, oceniany i ewentualnie odsyłany do uzupełnienia. Po złożeniu warto regularnie sprawdzać status w GWD, bo właśnie tam pojawia się informacja o tym, że trzeba coś dosłać albo poprawić, a powiadomienie przychodzi też na adres e-mail wskazany we wniosku.

  1. Składasz wniosek elektronicznie.
  2. NFOŚiGW rejestruje go w systemie.
  3. Wniosek przechodzi ocenę dostępu i jakości.
  4. Jeśli są braki, dostajesz wezwanie do uzupełnienia.
  5. Po poprawkach wniosek wraca do ponownej oceny.
  6. Po pozytywnym rozpatrzeniu pojawia się zawiadomienie, lista projektów i dalsze kroki formalne prowadzące do wypłaty dotacji.

Ja patrzę na ten etap tak: jeśli status się nie zmienia, to nie znaczy jeszcze, że sprawa utknęła. Czasem po prostu czeka w kolejce. Najważniejsze jest to, czy ktoś nie prosi cię o reakcję, bo wtedy kilka dni zwłoki z twojej strony potrafi zmienić się w kilka tygodni czekania po stronie programu.

Co najczęściej wydłuża wypłatę

Najwięcej opóźnień powodują rzeczy prozaiczne, a nie „trudność programu”. Brakuje jednego załącznika, faktura jest opisana nieczytelnie, dane w banku nie zgadzają się z wnioskiem albo odpowiedź na wezwanie przychodzi za późno. Wtedy nawet dobrze przygotowana inwestycja może czekać dłużej, niż powinna.

Problem Skutek Jak ograniczyć ryzyko
Braki w dokumentach Wezwanie do uzupełnienia i dodatkowe dni oczekiwania Sprawdź kompletność załączników przed wysłaniem wniosku.
Niespójne dane właściciela lub konta Wniosek może wrócić do wyjaśnienia Porównaj dane we wniosku, na fakturach i w dokumentach bankowych.
Niejasne potwierdzenie zakończenia inwestycji Instytucja może poprosić o dodatkowe wyjaśnienia Dołącz protokół odbioru i dokumenty potwierdzające montaż oraz opłacenie całości.
Przekroczony termin odpowiedzi na wezwanie Proces się wydłuża, a w skrajnym przypadku sprawa może się skomplikować formalnie Reaguj na e-mail i status w GWD bez odkładania tego na później.

W tym programie dużo zależy od jakości pierwszego złożenia. Im mniej poprawek, tym krótsza droga do pieniędzy. I właśnie dlatego kolejna sekcja jest najbardziej praktyczna: pokazuję, co zrobić, żeby nie oddać czasu na własne błędy.

Jak skrócić czas oczekiwania, zanim wniosek trafi do oceny

Ja zaczynam od jednej zasady: wniosek składam dopiero wtedy, gdy dokumenty są naprawdę spójne. Program jest przeznaczony dla nowych budynków jednorodzinnych o podwyższonym standardzie energetycznym, więc nie wystarczy mieć samą pompę ciepła. Trzeba jeszcze pokazać, że cała inwestycja spełnia warunki formalne i techniczne.

  • Sprawdzam, czy wszystkie dane wnioskodawcy zgadzają się z dokumentami i fakturami.
  • Upewniam się, że inwestycja mieści się w okresie kwalifikowalności kosztów.
  • Dołączam pełny zestaw dokumentów potwierdzających montaż i opłacenie urządzenia.
  • Nie zostawiam odpowiedzi na wezwanie „na później”, bo 10 dni roboczych mija szybciej, niż się wydaje.
  • Po wysyłce regularnie zaglądam do GWD i na skrzynkę e-mail wskazaną we wniosku.
  • Dbam o to, by numer konta był zgodny z wnioskiem i należał do właściwej osoby.

To są drobiazgi, ale właśnie one najczęściej skracają lub wydłużają czas oczekiwania. Jeśli wniosek przejdzie bez poprawek, szansa na sprawny zwrot jest po prostu większa. Jeśli trzeba będzie poprawiać dokumenty, cała procedura robi się zauważalnie dłuższa.

Dotację można połączyć z ulgą termomodernizacyjną

To ważny wątek, bo wielu inwestorów patrzy tylko na sam przelew z programu, a nie na pełny bilans kosztów. Na stronie programu Moje Ciepło wprost wskazano, że dotacja nie wyklucza możliwości skorzystania z ulgi termomodernizacyjnej, o ile wszystko odbywa się zgodnie z odrębnymi przepisami. W praktyce oznacza to, że można poprawić opłacalność inwestycji nie jednym, ale dwoma mechanizmami.

Trzeba jednak zachować zdrowy rozsądek przy rozliczeniu. Część kosztów pokryta dotacją nie powinna być traktowana tak samo jak wydatek sfinansowany z własnej kieszeni, więc tutaj liczy się porządek w dokumentach i dobre rozdzielenie poszczególnych pozycji. Dotacja przyspiesza odzyskanie części pieniędzy, a ulga działa po stronie podatkowej, więc razem mogą dać sensowny efekt finansowy, choć nie skracają samego czasu procedowania.

Gdy wniosek stoi w miejscu, sprawdzam te trzy rzeczy

Jeżeli status długo się nie zmienia, nie zaczynam od zakładania, że sprawa jest stracona. Najpierw sprawdzam GWD, potem skrzynkę e-mail, a na końcu zgodność danych formalnych z dokumentami. To zwykle wystarcza, żeby znaleźć przyczynę bez strzelania w ciemno.

  • Czy w GWD nie ma wezwania do uzupełnienia albo prośby o wyjaśnienia.
  • Czy wiadomość nie trafiła do spamu lub folderu z ofertami.
  • Czy numer konta i dane właściciela są zgodne z wnioskiem.
  • Czy inwestycja została zakończona i opłacona w sposób wymagany przez program.

Jeśli po tych sprawdzeniach nadal nic się nie dzieje, dopiero wtedy ma sens kontakt z infolinią NFOŚiGW albo z doradcą energetycznym. W programach dotacyjnych największą różnicę robi nie cierpliwość sama w sobie, tylko dobrze przygotowany komplet dokumentów i szybka reakcja na każde wezwanie.

FAQ - Najczęstsze pytania

W artykule opisano kilka etapów: rejestracja trwa do 3 dni roboczych, ocena do 60 dni roboczych, a dodatkowa kontrola do 20 dni roboczych. W pełnym wariancie, z uwzględnieniem uzupełnień i ponownej oceny, może to dać nawet do 103 dni roboczych, czyli w praktyce około 4,5-5 miesięcy kalendarzowych. Jeśli nie ma poprawek, proces bywa krótszy, ale i tak zwykle liczy się go w miesiącach, nie tygodniach.

Na dosłanie brakujących informacji lub załączników zwykle jest 10 dni roboczych od wezwania. Po uzupełnieniu wniosek wraca do ponownej oceny, która może potrwać do 10 dni roboczych. Jeśli termin odpowiedzi zostanie przekroczony, cały proces się wydłuża i sprawa może się skomplikować formalnie.

Najczęstsze powody opóźnień to braki w dokumentach, niespójne dane właściciela lub konta, niejasne potwierdzenie zakończenia inwestycji oraz zbyt późna reakcja na wezwanie. Artykuł podkreśla, że nawet drobny brak jednego załącznika może uruchomić dodatkowe dni oczekiwania. Dlatego kluczowe jest sprawdzenie kompletności i zgodności wszystkich danych jeszcze przed wysyłką.

Tak, artykuł wskazuje, że dotacja nie wyklucza skorzystania z ulgi termomodernizacyjnej, o ile rozliczenie odbywa się zgodnie z odrębnymi przepisami. Trzeba tylko pamiętać o właściwym rozdzieleniu kosztów pokrytych dotacją od wydatków sfinansowanych z własnej kieszeni. To poprawia opłacalność inwestycji, ale nie skraca samej procedury wypłaty.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi

moje ciepło
pompa ciepła
ulga termomodernizacyjna
gwd
nfośigw
Autor Ludwik Głowacki
Ludwik Głowacki
Nazywam się Ludwik Głowacki i od 10 lat zajmuję się tematyką energii odnawialnej, w szczególności fotowoltaiką oraz innymi źródłami energii odnawialnej. Moje zainteresowanie tym obszarem zaczęło się, gdy dostrzegłem, jak wielki wpływ na naszą przyszłość ma sposób, w jaki produkujemy i konsumujemy energię. Fascynuje mnie możliwość przekształcania energii słonecznej w prąd, a także korzyści, jakie płyną z korzystania z odnawialnych źródeł energii. Piszę o różnych aspektach energii odnawialnej, starając się w przystępny sposób wyjaśniać skomplikowane zagadnienia. Zawsze dokładam starań, aby moje artykuły były oparte na solidnych źródłach, porównując informacje i śledząc najnowsze trendy w branży. Moim celem jest dostarczanie użytecznych, dokładnych i zrozumiałych informacji, które pomogą czytelnikom lepiej zrozumieć świat energii odnawialnej i podejmować świadome decyzje.

Udostępnij artykuł

Napisz komentarz
