System świadectw efektywności energetycznej, potocznie nazywany białymi certyfikatami, nagradza realne oszczędności energii, a nie sam pomysł na modernizację. W praktyce chodzi o to, żeby dobrze zaplanowana inwestycja mogła dać nie tylko niższe rachunki, ale też dodatkową korzyść finansową albo wsparcie w rozliczeniu obowiązku po stronie rynku energii. W tym tekście wyjaśniam, jak ten mechanizm działa w Polsce, jakie projekty mają największą szansę przejść, gdzie najłatwiej popełnić błąd i kiedy cały proces naprawdę się opłaca.
Najkrócej: liczy się oszczędność, audyt i właściwy moment złożenia wniosku
- Świadectwo potwierdza oszczędność energii finalnej uzyskaną dzięki konkretnej modernizacji.
- Wniosek składa się przed startem prac, a nie po zakończeniu inwestycji.
- Najlepiej wypadają projekty z jasnym, mierzalnym efektem: termomodernizacja, oświetlenie, instalacje grzewcze i przemysłowe.
- Obowiązek mogą rozliczać podmioty zobligowane przez system albo poprzez zakup i umorzenie świadectw, albo przez własne działania oszczędnościowe.
- W 2026 r. alternatywą dla części inwestycji są programy bezzwrotnych dofinansowań oferowane przez 36 podmiotów.
Czym są świadectwa efektywności energetycznej i po co działają
Najprościej ujmując, to potwierdzenie, że po wykonaniu określonego przedsięwzięcia udało się zużyć mniej energii finalnej. Nie jest to więc nagroda za sam zakup nowego urządzenia, tylko za udokumentowany efekt energetyczny. Dla inwestora oznacza to szansę na dodatkowy przychód lub wzmocnienie opłacalności modernizacji, a dla systemu energetycznego - wymuszenie realnych oszczędności zamiast deklaracji.
Jak podaje Ministerstwo Klimatu i Środowiska, system ten wspiera krajowy cel oszczędności energii finalnej do 2030 r., wynoszący 5580 tys. toe. Toe, czyli tona oleju ekwiwalentnego, to umowna jednostka służąca do porównywania różnych form energii w jednym przeliczniku. Dla czytelnika ważniejsze od samej jednostki jest coś innego: państwo premiuje projekty, które naprawdę obniżają zużycie energii u odbiorcy końcowego.
W tym układzie występują dwie grupy uczestników. Z jednej strony są podmioty zobowiązane do osiągania oszczędności energii, a z drugiej - inwestorzy lub firmy realizujące przedsięwzięcia, które mogą przynieść taki efekt. Podmioty zobowiązane mogą rozliczać obowiązek przez własne działania, przez programy bezzwrotnych dofinansowań albo przez zakup świadectw do umorzenia. To ważne rozróżnienie, bo od razu pokazuje, że certyfikat jest elementem większego mechanizmu, a nie oderwanym bonusem. To prowadzi wprost do pytania, jakie inwestycje w ogóle mogą wejść do systemu.
Jakie inwestycje mają szansę na wsparcie

Tu nie ma dowolności. Liczą się przedsięwzięcia, które mieszczą się w katalogu określonym przez ministra i które da się sensownie policzyć. W praktyce najlepiej wyglądają projekty, w których punkt wyjścia jest jasny, a efekt końcowy można opisać konkretną liczbą: mniejsze zużycie prądu, ciepła albo paliwa po modernizacji.
| Typ projektu | Co zwykle daje największą korzyść | Na co uważać |
|---|---|---|
| Termomodernizacja budynku | Mniejsze straty ciepła i niższe zużycie energii na ogrzewanie | Bez rzetelnego opisu stanu przed inwestycją trudno obronić efekt |
| Modernizacja oświetlenia | Szybko mierzalny spadek poboru energii | Sam zakup opraw nie wystarczy, trzeba wykazać oszczędność |
| Wymiana lub modernizacja instalacji grzewczych i ciepłej wody | Duży efekt tam, gdzie stare źródła ciepła pracują mało efektywnie | Projekt musi być spójny technicznie, a nie złożony z przypadkowych elementów |
| Izolacja instalacji przemysłowych | Ograniczenie strat w procesie i stabilniejsza praca instalacji | Trzeba precyzyjnie policzyć oszczędność na konkretnym odcinku procesu |
| Odzysk ciepła i modernizacja procesów przemysłowych | Największy potencjał tam, gdzie energia ucieka w procesie produkcji | Tu audyt jest szczególnie ważny, bo bez niego łatwo przeszacować efekt |
Warto zapamiętać jedną rzecz: certyfikaty dotyczą przedsięwzięć planowanych. Wniosek trzeba przygotować zanim ruszą prace i zanim podpiszesz umowę z wykonawcą. Jeśli modernizacja już się zaczęła, zwykle jest za późno na wejście w ten mechanizm. Ja traktuję to jako najczęstszy błąd na starcie, bo wiele firm myśli o certyfikacie dopiero wtedy, gdy część robót jest już zamówiona. Skoro już widać, co może się kwalifikować, pora przejść przez sam proces bez zbędnych skrótów.

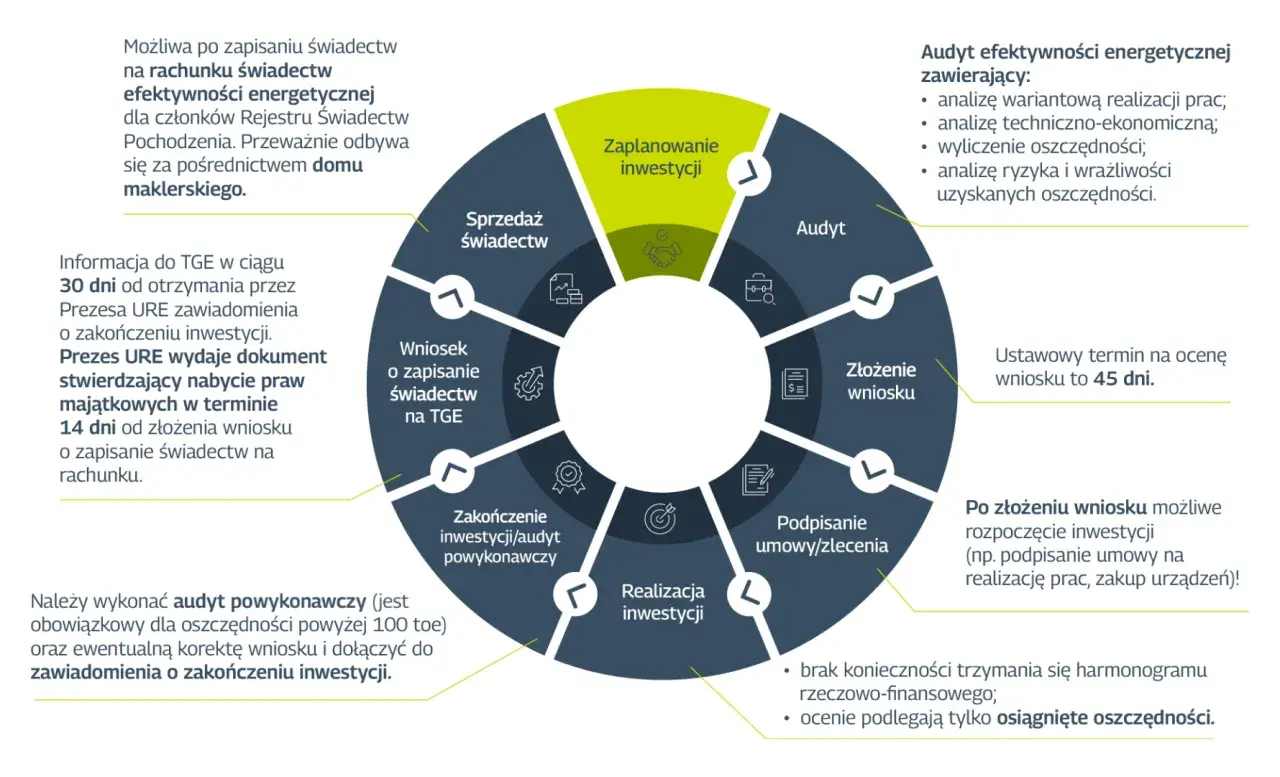

Jak wygląda droga od audytu do wydania świadectwa
W obecnym modelu nie ma klasycznego przetargu, który jeszcze kilka lat temu był centrum całego systemu. Dziś ciężar leży po stronie wniosku i audytu efektywności energetycznej. To uproszczenie formalne, ale nie oznacza luźniejszych wymagań merytorycznych. Wręcz przeciwnie - dokumenty muszą być spójne, policzalne i zgodne z katalogiem przedsięwzięć.
| Etap | Co robię | Co najczęściej psuje sprawę |
|---|---|---|
| 1. Wybór projektu | Sprawdzam, czy modernizacja daje mierzalną oszczędność i mieści się w katalogu | Zbyt ogólny opis inwestycji |
| 2. Audyt efektywności energetycznej | Liczą się stan wyjściowy, zakres modernizacji i sposób obliczenia oszczędności | Zawyżony efekt albo niepełne dane techniczne |
| 3. Złożenie wniosku | Przygotowuję dokumenty przed startem prac i przed podpisaniem umowy z wykonawcą | Rozpoczęcie modernizacji zbyt wcześnie |
| 4. Decyzja i wydanie świadectwa | Po pozytywnej ocenie powstaje wartość, którą można wykorzystać w systemie | Brak spójności między audytem a rzeczywistym zakresem inwestycji |
| 5. Monetyzacja lub umorzenie | Świadectwo można sprzedać albo wykorzystać do rozliczenia obowiązku | Traktowanie certyfikatu jak natychmiastowej dotacji gotówkowej |
W praktyce dobrze działa prosty schemat: najpierw audyt, potem wniosek, dopiero później roboty. To może brzmieć biurokratycznie, ale właśnie ten porządek chroni przed sytuacją, w której inwestor wydaje pieniądze, a potem okazuje się, że nie da się już wejść do systemu. Tę kolejność warto mieć z tyłu głowy szczególnie przy większych modernizacjach, bo im bardziej złożony projekt, tym trudniej odtworzyć wiarygodnie stan sprzed inwestycji. A to prowadzi do pytania, kto w ogóle na takim mechanizmie korzysta najbardziej.
Kto korzysta na tym mechanizmie i kiedy opłaca się go uruchamiać
Ja patrzę na ten system jak na narzędzie dla projektów, które mają duży i dobrze policzalny efekt energetyczny. Najwięcej sensu widzę tam, gdzie modernizacja obejmuje większy obiekt, zakład produkcyjny, instalację techniczną albo pakiet usprawnień, a nie pojedynczy, drobny zakup. Jeśli oszczędność jest wyraźna, a koszty przygotowania audytu rozkładają się na większy wolumen energii, mechanizm zaczyna mieć realną wartość.
W praktyce korzystają z niego przede wszystkim inwestorzy, którzy i tak planują modernizację, ale chcą poprawić jej ekonomię. Dla jednych będzie to dodatek do własnego budżetu, dla innych część szerszego modelu finansowania. Z kolei podmioty zobowiązane mogą dzięki temu rozliczać własny obowiązek bez konieczności wykonywania wszystkich działań wewnętrznie. To ważne, bo system łączy interes dwóch stron rynku: jedni oszczędzają energię, drudzy mogą tę oszczędność wykorzystać do rozliczenia obowiązku.
W 2026 r. nie można też pominąć programów bezzwrotnych dofinansowań. Jak podaje URE, oferuje je 36 podmiotów, a wsparcie obejmuje m.in. przyłączenie do sieci ciepłowniczej oraz wymianę urządzeń do ogrzewania i przygotowania ciepłej wody na rozwiązania o wyższej klasie efektywności. Dla części odbiorców końcowych to może być prostsza ścieżka niż budowanie projektu pod świadectwo. Jeśli więc ktoś stoi przed wyborem, to nie powinien pytać wyłącznie „czy da się dostać certyfikat?”, ale raczej „która forma wsparcia daje najlepszy bilans kosztów, czasu i ryzyka?”.
Gdzie najczęściej pojawiają się błędy i ograniczenia
Najczęściej problem nie leży w samej technologii, tylko w przygotowaniu dokumentów i w złym czasie wejścia do systemu. Z mojego doświadczenia wynika, że firmy potrafią świetnie policzyć koszt inwestycji, a jednocześnie bardzo słabo policzyć oszczędność energii. A właśnie ta oszczędność jest sednem całej procedury.
- Start robót zbyt wcześnie - jeśli projekt już ruszył, szanse na wejście do systemu mocno spadają.
- Zbyt ogólny audyt - bez precyzyjnego opisu stanu przed i po modernizacji trudno uzyskać wiarygodny wynik.
- Przeszacowanie efektu - to kuszące, ale później wraca w postaci odrzucenia albo korekt.
- Projekt poza katalogiem - nie każda energooszczędna inwestycja automatycznie się kwalifikuje.
- Za mała skala przedsięwzięcia - czasem koszt przygotowania dokumentacji zjada korzyść ekonomiczną.
Warto też pamiętać, że świadectwo nie zastępuje dobrego projektu technicznego. Ono tylko potwierdza efekt, który musi istnieć wcześniej w realnym, policzalnym sensie. Dlatego nie traktowałbym tego systemu jako ratunku dla słabego pomysłu. Lepiej działa tam, gdzie modernizacja i tak ma sens energetyczny, a certyfikat staje się dodatkowym argumentem finansowym. I właśnie tutaj dochodzimy do najuczciwszego pytania: kiedy ten mechanizm rzeczywiście pomaga, a kiedy lepiej go odpuścić.
Jak wykorzystać ten system w planie modernizacji na 2026 rok
Jeśli miałbym zostawić jedną praktyczną wskazówkę, byłaby prosta: najpierw policz oszczędność, potem papierologię. W projektach związanych z efektywnością energetyczną najwięcej tracą ci, którzy zaczynają od formularzy albo od zamówienia sprzętu, a dopiero później zastanawiają się, czy cały zakres rzeczywiście da się obronić. Dobrze przygotowany plan inwestycji powinien odpowiedzieć na trzy pytania: ile energii zużywasz dziś, co dokładnie zmieniasz i jak to pokażesz w audycie.
W praktyce widzę też jeszcze jedną rzecz: ten system najlepiej działa jako element większej modernizacji, a nie jako jedyne uzasadnienie inwestycji. Jeśli przedsięwzięcie i tak obniża rachunki, poprawia komfort pracy albo stabilność procesu technologicznego, certyfikat może być sensownym dodatkiem. Jeśli natomiast projekt jest przypadkowy, ma małą skalę albo został uruchomiony bez przygotowania, lepiej nie budować na nim zbyt dużych oczekiwań. W efektywności energetycznej wygrywają zwykle nie najbardziej efektowne pomysły, tylko te, które da się rzetelnie policzyć, zmierzyć i wdrożyć we właściwym momencie.
Jeżeli mam streścić cały temat w jednym zdaniu, to powiedziałbym tak: ten mechanizm premiuje rozsądne modernizacje, a nie marketingowe obietnice. Właśnie dlatego warto patrzeć na niego nie jak na formalność, lecz jak na narzędzie do odzyskania części wartości z dobrze zaprojektowanej inwestycji.
