Asfaltowa droga jest wygodna, trwała i estetyczna, ale jej budżet potrafi zmienić się bardziej, niż większość inwestorów zakłada na starcie. Koszt drogi asfaltowej zależy nie tylko od samej nawierzchni, lecz przede wszystkim od gruntu, podbudowy, odwodnienia i zakresu robót przygotowawczych.
W tym tekście rozbijam temat na konkretne elementy: pokazuję realne widełki cenowe, wyjaśniam, co najbardziej podbija wycenę, i podpowiadam, jak policzyć własną inwestycję bez zgadywania. To praktyczne przy krótkim dojeździe do domu, ale też przy odcinkach prowadzących do gospodarstwa, hali czy terenu usługowego.
Najkrócej rzecz biorąc, liczy się podbudowa, odwodnienie i skala robót
- Sama warstwa asfaltu na przygotowanym podłożu to zwykle około 60-150 zł/m².
- Kompletna, prosta droga dojazdowa z robotami ziemnymi i podbudową często zamyka się w widełkach 120-250 zł/m².
- Najmocniej koszt podnoszą słaby grunt, odwodnienie, mała skala zlecenia i dojazd sprzętu.
- Najbezpieczniej liczyć wycenę od powierzchni, a potem osobno dodać roboty przygotowawcze.
- W wielu przypadkach warto porównać asfalt z kruszywem albo kostką, zanim padnie ostateczna decyzja.

Ile kosztuje asfaltowa droga w praktyce
Patrząc na realne wyceny w 2026 roku, najprościej jest rozdzielić dwa poziomy: samą nawierzchnię i całą konstrukcję drogi. Na stabilnym, przygotowanym podłożu ułożenie asfaltu mieści się zwykle w okolicach 60-150 zł/m². Jeśli jednak trzeba zrobić wszystko od zera, budżet rośnie, bo w cenie pojawiają się wykopy, wyrównanie terenu, podbudowa, zagęszczenie i często też odwodnienie.
Dla prostej drogi dojazdowej do posesji sensowny, ostrożny przedział to zazwyczaj 120-250 zł/m² za całość. Przy małych zleceniach, trudnym terenie albo większej liczbie detali cena potrafi przeskoczyć wyżej, bo koszt stały rozkłada się na mniejszą powierzchnię. To właśnie dlatego odcinek 100 m x 3 m może kosztować około 18-45 tys. zł za samą nawierzchnię, ale już 35-90 tys. zł, gdy w grę wchodzi pełna budowa konstrukcji drogi.
W praktyce najtańsza rzadko bywa sama masa bitumiczna. Najwięcej pieniędzy zjada to, czego nie widać po zakończeniu prac: nośna warstwa pod spodem i przygotowanie gruntu. I właśnie to prowadzi do pytania, od czego ta cena zależy najmocniej.
Co najbardziej podbija cenę asfaltu
Jeśli mam wskazać jeden błąd inwestorów, to jest nim patrzenie wyłącznie na stawkę za metr asfaltu. W praktyce o końcowej cenie decyduje kilka zmiennych naraz, a każda z nich może przesunąć budżet o kilkanaście albo kilkadziesiąt procent.
Stan gruntu i podbudowa

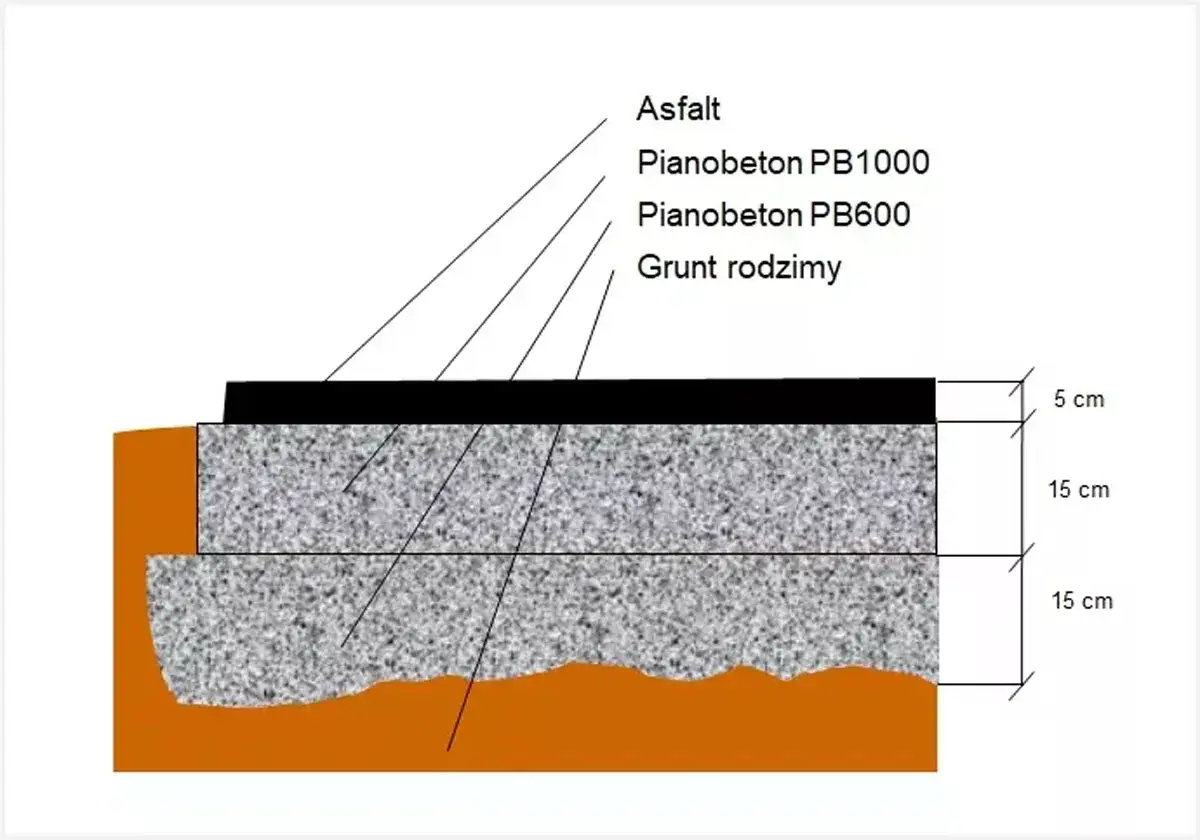

Podbudowa to nośna warstwa z kruszywa, stabilizacji albo innego materiału, która przenosi obciążenia z nawierzchni na grunt. Jeżeli teren jest miękki, podmokły albo nierówny, trzeba go wzmocnić, a to natychmiast podnosi koszt. Na stabilnym podłożu droga jest po prostu tańsza, bo wykonawca może szybciej dojść do właściwego układu warstw.
Tu często widać największą różnicę między ofertami. Jedna cena obejmuje tylko ułożenie asfaltu, druga zakłada pełną przebudowę gruntu. Z perspektywy trwałości to nie jest detal, tylko fundament całej inwestycji.
Szerokość, długość i grubość warstw
Każdy dodatkowy metr szerokości działa jak mnożnik. Podobnie grubość warstwy ścieralnej i warstwy wiążącej, czyli górnych warstw nawierzchni. Im większe obciążenia przewidujesz, tym grubsza powinna być konstrukcja, a to oznacza więcej materiału i więcej roboczogodzin.
W małych inwestycjach szczególnie mocno działa skala. Krótki dojazd do domu bywa relatywnie droższy w przeliczeniu na m² niż dłuższy odcinek, bo sprzęt, transport i organizacja prac mają swoje minimalne koszty.
Odwodnienie i detale techniczne
Woda jest największym wrogiem nawierzchni bitumicznej. Dlatego spadki, korytka odwodnieniowe, przepusty i poprawne odprowadzenie deszczówki potrafią zrobić większą różnicę niż sama grubość asfaltu. Spadek poprzeczny to po prostu lekki skos drogi, który pomaga wodzie spływać zamiast wsiąkać w konstrukcję.
Jeśli teren wymaga dodatkowych elementów, cena rośnie, ale oszczędzanie na odwodnieniu zwykle zemści się później. Z punktu widzenia trwałości to jeden z tych kosztów, których nie warto spychać na koniec albo usuwać z kosztorysu tylko po to, żeby oferta wyglądała lepiej.
Przeczytaj również: Koszt wykopania studni głębinowej - cena odwiertu studni - wykopanie studni koszt
Lokalizacja i logistyka
Na koszt wpływa też to, gdzie inwestycja ma powstać. Dojazd sprzętu, odległość od wytwórni mas bitumicznych, dostępność ekipy i lokalne stawki za robociznę potrafią zmienić finalny rachunek bardziej, niż się wydaje. W dużych miastach cena zwykle jest wyższa, ale nie tylko z powodu stawek pracowników. Dochodzą też utrudnienia logistyczne, ograniczenia w ruchu i trudniejsza organizacja placu budowy.
Po zebraniu tych zmiennych łatwiej zrozumieć, co dokładnie składa się na budżet, więc przechodzę teraz do rozbicia kosztów na konkretne pozycje.
Z czego składa się budżet takiej inwestycji
| Składnik kosztu | Co obejmuje | Dlaczego podnosi budżet |
|---|---|---|
| Roboty ziemne | Zdjęcie humusu, korytowanie, profilowanie terenu | Im gorszy grunt, tym więcej pracy i wywozu urobku |
| Podbudowa | Warstwa nośna z kruszywa lub stabilizacji | To najważniejsza część konstrukcji, bez niej asfalt szybko traci nośność |
| Nawierzchnia bitumiczna | Warstwa ścieralna i ewentualnie wiążąca | Rośnie wraz z grubością, jakością mieszanki i ilością warstw |
| Odwodnienie | Spadki, korytka, przepusty, wpusty | Bez odprowadzania wody droga szybciej pęka i się deformuje |
| Obramowanie | Krawężniki, obrzeża, opaski, pobocza | Porządkuje krawędź nawierzchni i stabilizuje cały układ |
| Transport i organizacja | Dojazd sprzętu, rozładunek, logistyka dostaw | Małe i trudne inwestycje mają wyższy koszt stały w przeliczeniu na metr |
Właśnie dlatego kosztorys, który pokazuje tylko jedną stawkę za metr, bywa mylący. Dla inwestora ważniejsze jest to, co dokładnie zawiera cena, niż sama liczba na dole oferty. I tu pojawia się najpraktyczniejsza część: jak to policzyć samodzielnie, zanim poprosisz o wyceny.
Jak policzyć własną wycenę bez zgadywania
Ja zawsze zaczynam od prostej matematyki: długość razy szerokość. Jeśli droga ma 80 m długości i 3,5 m szerokości, dostajesz 280 m². To jest punkt wyjścia, ale jeszcze nie pełny budżet.
- Policz powierzchnię nawierzchni.
- Osobno wyceń roboty ziemne i podbudowę.
- Dodaj odwodnienie, krawędzie i elementy poboczy.
- Na końcu dolicz rezerwę 10-15% na niespodzianki w gruncie albo korekty projektu.
Przykład dla 280 m² wygląda mniej więcej tak: sama nawierzchnia przy stawce 60-150 zł/m² to 16,8-42 tys. zł. Jeśli doliczyć podbudowę i przygotowanie gruntu, realny koszt całej prostej drogi dojazdowej może wzrosnąć do około 30-80 tys. zł, a przy odwodnieniu i detalach jeszcze wyżej. To nie jest przesada, tylko normalny efekt tego, że droga to konstrukcja warstwowa, a nie sam czarny wierzch.
Najważniejsze jest więc nie to, by „wyciągnąć” najniższą liczbę, ale by sprawdzić, czy porównujesz te same zakresy robót. Bez tego dwie oferty z pozoru podobne mogą oznaczać zupełnie inny finalny wydatek.
Asfalt nie zawsze wygrywa z innymi nawierzchniami
Wielu inwestorów zakłada z góry, że asfalt jest najlepszym wyborem, bo kojarzy się z trwałością i wygodą. Często rzeczywiście wygrywa komfortem jazdy i estetyką, ale nie zawsze jest najbardziej opłacalny przy małej, technicznej lub tymczasowej drodze. Warto porównać go z innymi rozwiązaniami, zanim zamkniesz temat.
| Nawierzchnia | Orientacyjny koszt | Mocne strony | Kiedy ma sens |
|---|---|---|---|
| Asfalt | około 120-250 zł/m² za kompletną prostą drogę | Wygodna jazda, dobra estetyka, szybkie użytkowanie | Dojazdy do domu, posesji, firm, miejsc o regularnym ruchu |
| Kostka brukowa | często 150-300 zł/m² | Łatwiejsza naprawa punktowa, szeroki wybór wzorów | Wjazdy reprezentacyjne, miejsca z częstą ingerencją w podłoże |
| Kruszywo | około 40-120 zł/m² | Niższy koszt, lepsza przepuszczalność wody, prostsza budowa | Drogi techniczne, dojazdy sezonowe, gospodarstwa, tereny o mniejszym obciążeniu |
Jeśli droga ma służyć głównie jako dojazd techniczny, kruszywo bywa rozsądniejszym wyborem. Gdy liczy się komfort, mniejsza podatność na koleinowanie i uporządkowany wygląd, asfalt zwykle nadal pozostaje mocnym kandydatem. To właśnie dlatego przy projektach gospodarstw, obiektów usługowych albo instalacji o dużym ruchu ciężarowym nie patrzę wyłącznie na cenę początkową, ale też na koszty późniejszych napraw.
Ostatni krok to dopilnowanie umowy i zakresu, bo tu najczęściej pojawiają się dopłaty, których nikt nie planował.
Co sprawdzić przed podpisaniem umowy, żeby koszt nie urósł po starcie
- Zakres robót powinien być rozpisany osobno dla prac ziemnych, podbudowy, asfaltu i odwodnienia.
- Grubość warstw trzeba wpisać wprost, a nie zostawiać do ustalenia „na miejscu”.
- Transport i wywóz urobku warto wycenić osobno, bo to częsty punkt dopłat.
- Warunki gruntowe powinny być omówione przed wejściem ekipy, zwłaszcza jeśli teren jest wilgotny lub nasypowy.
- Gwarancja musi obejmować nie tylko materiał, ale też wykonanie i zagęszczenie podłoża.
- Terminy trzeba powiązać z pogodą i dostępnością wytwórni, bo pośpiech przy asfaltowaniu zwykle kończy się gorszą jakością.
Jeśli wykonawca nie chce rozpisać kosztorysu na pozycje, traktuję to jako sygnał ostrzegawczy. Dobra oferta nie musi być najtańsza, ale powinna być czytelna: wtedy od razu widać, za co płacisz i gdzie ewentualnie da się rozsądnie ciąć koszty bez psucia trwałości całej konstrukcji.
